文件编号 | 14489 | 工期 | 545天 | 开始时间 | 2018-12-25 | 结束时间 | 2020-06-21 |
任务数 | 24K | 整理日期 | 2019/5/17 | 下载次数 | 3899次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

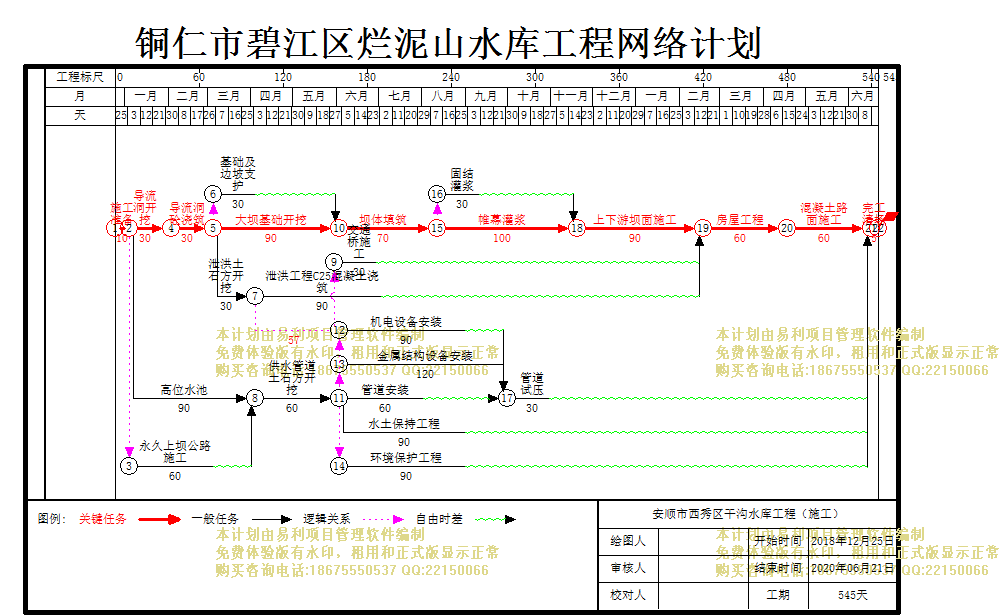

铜仁市碧江区烂泥山水库工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 施工准备 |
10天 | 2018年12月25日 | 2019年01月03日 |
2 | 导流洞开挖 |
30天 | 2019年01月04日 | 2019年02月02日 |
3 | 导流洞砼浇筑 |
30天 | 2019年02月03日 | 2019年03月04日 |
4 | 大坝基础开挖 |
90天 | 2019年03月05日 | 2019年06月02日 |
5 | 坝体填筑 |
70天 | 2019年06月03日 | 2019年08月11日 |
6 | 帷幕灌浆 |
100天 | 2019年08月12日 | 2019年11月19日 |
7 | 固结灌浆 |
30天 | 2019年08月12日 | 2019年09月10日 |
8 | 上下游坝面施工 |
90天 | 2019年11月20日 | 2020年02月17日 |
9 | 房屋工程 |
60天 | 2020年02月18日 | 2020年04月17日 |
10 | 混凝土路面施工 |
60天 | 2020年04月18日 | 2020年06月16日 |
11 | 基础及边坡支护 |
30天 | 2019年03月05日 | 2019年04月03日 |
12 | 泄洪土石方开挖 |
30天 | 2019年03月05日 | 2019年04月03日 |
13 | 泄洪工程C25混凝土浇筑 |
90天 | 2019年04月04日 | 2019年07月02日 |
14 | 交通桥施工 |
30天 | 2019年05月31日 | 2019年06月29日 |
15 | 高位水池 |
90天 | 2019年01月04日 | 2019年04月03日 |
16 | 永久上坝公路施工 |
60天 | 2019年01月04日 | 2019年03月04日 |
17 | 供水管道土石方开挖 |
60天 | 2019年04月04日 | 2019年06月02日 |
18 | 管道安装 |
60天 | 2019年06月03日 | 2019年08月01日 |
19 | 管道试压 |
30天 | 2019年10月01日 | 2019年10月30日 |
20 | 机电设备安装 |
90天 | 2019年06月03日 | 2019年08月31日 |
21 | 金属结构设备安装 |
120天 | 2019年06月03日 | 2019年09月30日 |
22 | 水土保持工程 |
90天 | 2019年06月03日 | 2019年08月31日 |
23 | 环境保护工程 |
90天 | 2019年06月03日 | 2019年08月31日 |
24 | 完工清场 |
5天 | 2020年06月17日 | 2020年06月21日 |
