文件编号 | 14508 | 工期 | 40天 | 开始时间 | 2016-11-01 | 结束时间 | 2016-12-10 |
任务数 | 32K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

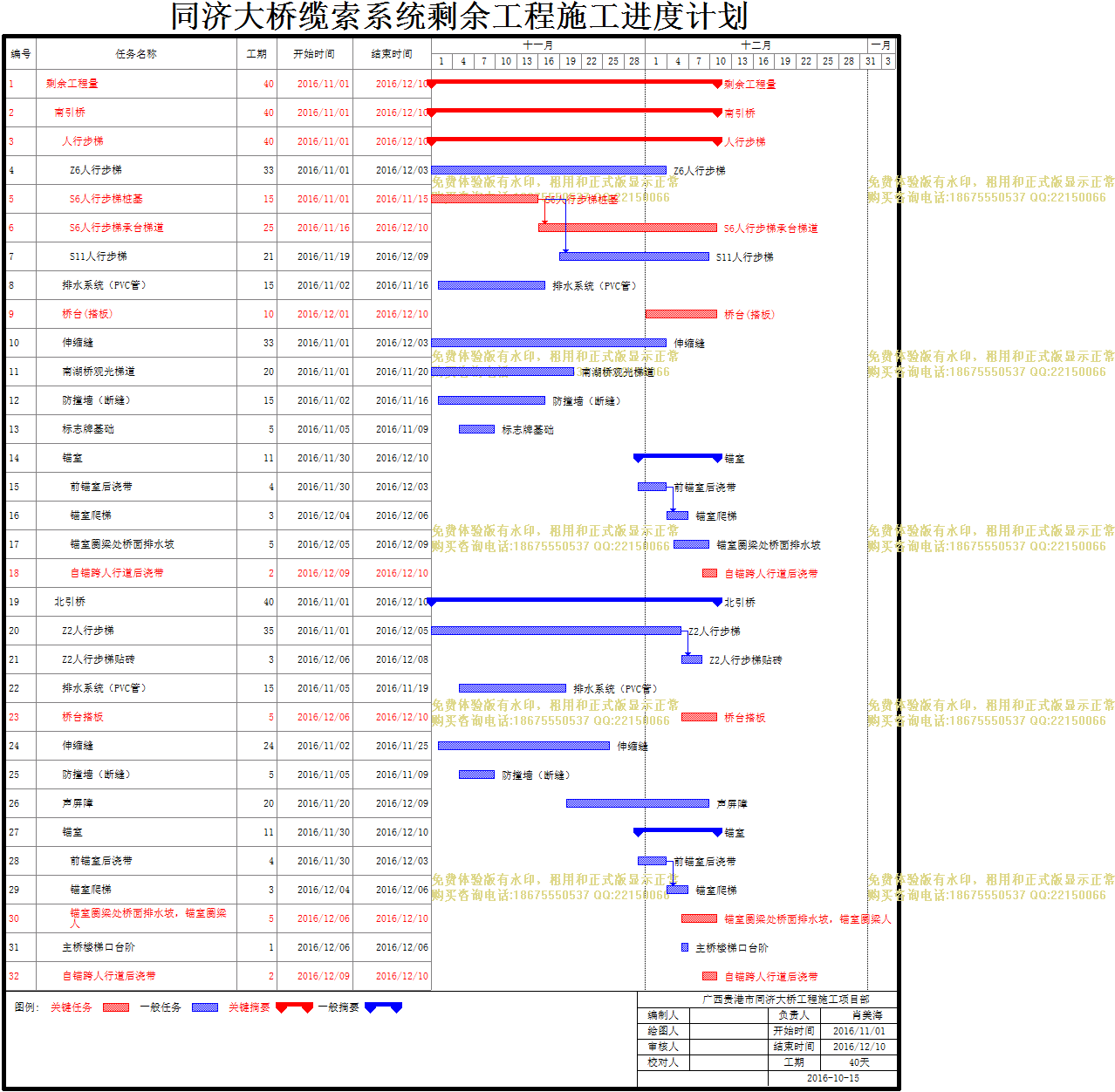

项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
1 | 剩余工程量 |
40天 | 2016/11/01 | 2016/12/10 | |
2 | 南引桥 |
40天 | 2016/11/01 | 2016/12/10 | |
3 | 人行步梯 |
40天 | 2016/11/01 | 2016/12/10 | |
4 | Z6人行步梯 |
33天 | 2016/11/01 | 2016/12/03 | |
5 | S6人行步梯桩基 |
15天 | 2016/11/01 | 2016/11/15 | |
6 | S6人行步梯承台梯道 |
25天 | 2016/11/16 | 2016/12/10 | 5 |
7 | S11人行步梯 |
21天 | 2016/11/19 | 2016/12/09 | 5 |
8 | 排水系统(PVC管) |
15天 | 2016/11/02 | 2016/11/16 | |
9 | 桥台(搭板) |
10天 | 2016/12/01 | 2016/12/10 | |
10 | 伸缩缝 |
33天 | 2016/11/01 | 2016/12/03 | |
11 | 南湖桥观光梯道 |
20天 | 2016/11/01 | 2016/11/20 | |
12 | 防撞墙(断缝) |
15天 | 2016/11/02 | 2016/11/16 | |
13 | 标志牌基础 |
5天 | 2016/11/05 | 2016/11/09 | |
14 | 锚室 |
11天 | 2016/11/30 | 2016/12/10 | |
15 | 前锚室后浇带 |
4天 | 2016/11/30 | 2016/12/03 | |
16 | 锚室爬梯 |
3天 | 2016/12/04 | 2016/12/06 | 15 |
17 | 锚室圈梁处桥面排水坡 |
5天 | 2016/12/05 | 2016/12/09 | |
18 | 自锚跨人行道后浇带 |
2天 | 2016/12/09 | 2016/12/10 | |
19 | 北引桥 |
40天 | 2016/11/01 | 2016/12/10 | |
20 | Z2人行步梯 |
35天 | 2016/11/01 | 2016/12/05 | |
21 | Z2人行步梯贴砖 |
3天 | 2016/12/06 | 2016/12/08 | 20 |
22 | 排水系统(PVC管) |
15天 | 2016/11/05 | 2016/11/19 | |
23 | 桥台搭板 |
5天 | 2016/12/06 | 2016/12/10 | |
24 | 伸缩缝 |
24天 | 2016/11/02 | 2016/11/25 | |
25 | 防撞墙(断缝) |
5天 | 2016/11/05 | 2016/11/09 | |
26 | 声屏障 |
20天 | 2016/11/20 | 2016/12/09 | |
27 | 锚室 |
11天 | 2016/11/30 | 2016/12/10 | |
28 | 前锚室后浇带 |
4天 | 2016/11/30 | 2016/12/03 | |
29 | 锚室爬梯 |
3天 | 2016/12/04 | 2016/12/06 | 28 |
30 | 锚室圈梁处桥面排水坡,锚室圈梁人 |
5天 | 2016/12/06 | 2016/12/10 | |
31 | 主桥楼梯口台阶 |
1天 | 2016/12/06 | 2016/12/06 | |
32 | 自锚跨人行道后浇带 |
2天 | 2016/12/09 | 2016/12/10 |
