 虎彩大厦1号楼、2号楼、地下室工程总

虎彩大厦1号楼、2号楼、地下室工程总

文件编号 14509 工期 381天 开始时间 2013-10-23 结束时间 2014-11-07
任务数 41K 整理日期 2019/5/17 下载次数 3886
下载地址 计划文件点击下载(登录后才可以下载)

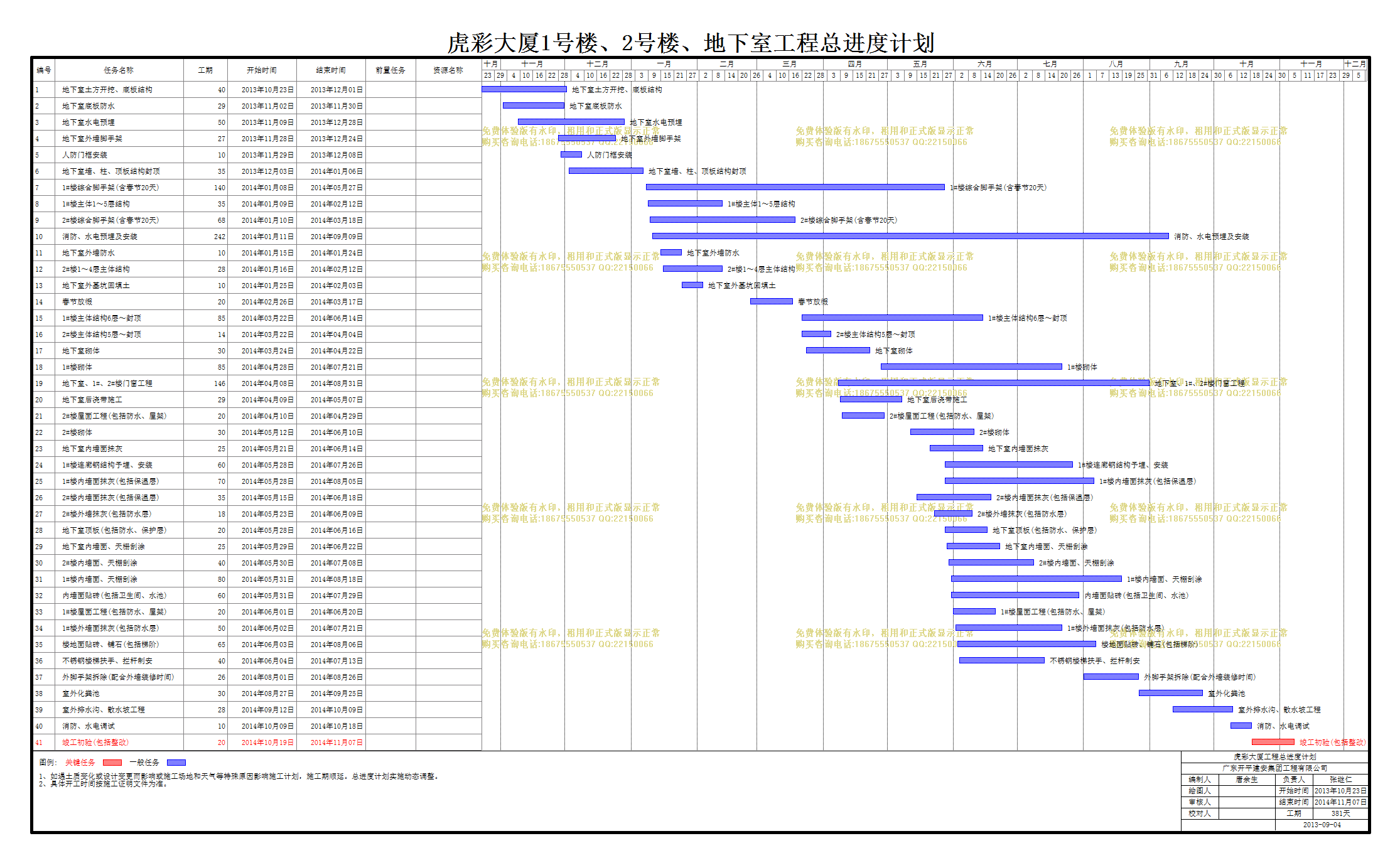

计划内容
虎彩大厦1号楼、2号楼、地下室工程总

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
地下室土方开挖、底板结构
40天 2013年10月23日 2013年12月01日
2
地下室底板防水
29天 2013年11月02日 2013年11月30日
3
地下室水电预埋
50天 2013年11月09日 2013年12月28日
4
地下室外墙脚手架
27天 2013年11月28日 2013年12月24日
5
人防门框安装
10天 2013年11月29日 2013年12月08日
6
地下室墙、柱、顶板结构封顶
35天 2013年12月03日 2014年01月06日
7
1#楼综合脚手架(含春节20天)
140天 2014年01月08日 2014年05月27日
8
1#楼主体1~5层结构
35天 2014年01月09日 2014年02月12日
9
2#楼综合脚手架(含春节20天)
68天 2014年01月10日 2014年03月18日
10
消防、水电预埋及安装
242天 2014年01月11日 2014年09月09日
11
地下室外墙防水
10天 2014年01月15日 2014年01月24日
12
2#楼1~4层主体结构
28天 2014年01月16日 2014年02月12日
13
地下室外基坑回填土
10天 2014年01月25日 2014年02月03日
14
春节放徦
20天 2014年02月26日 2014年03月17日
15
1#楼主体结构6层~封顶
85天 2014年03月22日 2014年06月14日
16
2#楼主体结构5层~封顶
14天 2014年03月22日 2014年04月04日
17
地下室砌体
30天 2014年03月24日 2014年04月22日
18
1#楼砌体
85天 2014年04月28日 2014年07月21日
19
地下室、1#、2#楼门窗工程
146天 2014年04月08日 2014年08月31日
20
地下室后浇带施工
29天 2014年04月09日 2014年05月07日
21
2#楼屋面工程(包括防水、屋架)
20天 2014年04月10日 2014年04月29日
22
2#楼砌体
30天 2014年05月12日 2014年06月10日
23
地下室内墙面抺灰
25天 2014年05月21日 2014年06月14日
24
1#楼连廊钢结构予埋、安装
60天 2014年05月28日 2014年07月26日
25
1#楼内墙面抹灰(包括保温层)
70天 2014年05月28日 2014年08月05日
26
2#楼内墙面抹灰(包括保温层)
35天 2014年05月15日 2014年06月18日
27
2#楼外墙抹灰(包括防水层)
18天 2014年05月23日 2014年06月09日
28
地下室顶板(包括防水、保护层)
20天 2014年05月28日 2014年06月16日
29
地下室内墙面、天栅刮涂
25天 2014年05月29日 2014年06月22日
30
2#楼内墙面、天棚刮涂
40天 2014年05月30日 2014年07月08日
31
1#楼内墙面、天棚刮涂
80天 2014年05月31日 2014年08月18日
32
内墙面贴砖(包括卫生间、水池)
60天 2014年05月31日 2014年07月29日
33
1#楼屋面工程(包括防水、屋架)
20天 2014年06月01日 2014年06月20日
34
1#楼外墙面抹灰(包括防水层)
50天 2014年06月02日 2014年07月21日
35
楼地面贴砖、铺石(包括梯阶)
65天 2014年06月03日 2014年08月06日
36
不锈钢楼梯扶手、拦杆制安
40天 2014年06月04日 2014年07月13日
37
外脚手架拆除(配合外墙装修时间)
26天 2014年08月01日 2014年08月26日
38
室外化粪池
30天 2014年08月27日 2014年09月25日
39
室外排水沟、散水坡工程
28天 2014年09月12日 2014年10月09日
40
消防、水电调试
10天 2014年10月09日 2014年10月18日
41
竣工初验(包括整改)
20天 2014年10月19日 2014年11月07日
