 外环高速公路项目

外环高速公路项目

文件编号 14518 工期 119天 开始时间 2015-05-04 结束时间 2015-08-31
任务数 84K 整理日期 2019/5/17 下载次数 3886
下载地址 计划文件点击下载(登录后才可以下载)

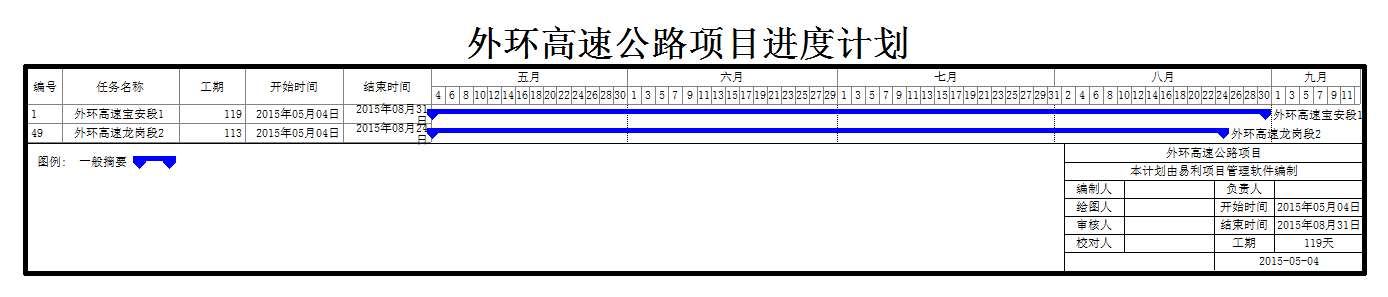

计划内容
外环高速公路项目

编号

任务名称

工期

开始时间

结束时间

资源名称

1
外环高速宝安段1
119天 2015年05月04日 2015年08月31日
2
合同段1.1
119天 2015年05月04日 2015年08月31日
3
单位工程1.1.1
30天 2015年05月06日 2015年06月04日 普工[10],挖掘机[5],自卸汽车[10],机械工[15],砼工[5]
4
单位工程1.1.2
70天 2015年05月04日 2015年07月12日 普工[4],挖掘机[2],自卸汽车[4],机械工[6],砼工[10]
5
单位工程1.1.3
60天 2015年06月05日 2015年08月03日 普工[8],挖掘机[5],自卸汽车[5],机械工[10]
6
单位工程1.1.4
36天 2015年06月05日 2015年07月10日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
7
单位工程1.1.5
34.50天 2015年07月11日 2015年08月14日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
8
单位工程1.1.6
70天 2015年05月12日 2015年07月20日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
9
单位工程1.1.7
60天 2015年05月04日 2015年07月02日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
10
单位工程1.1.8
46.50天 2015年05月25日 2015年07月10日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
11
单位工程1.1.9
15.50天 2015年08月15日 2015年08月31日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
12
合同段1.2
98天 2015年05月04日 2015年08月09日
13
单位工程1.2.1
70天 2015年05月11日 2015年07月19日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
14
单位工程1.2.2
60天 2015年05月25日 2015年07月23日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
15
单位工程1.2.3
90天 2015年05月12日 2015年08月09日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
16
单位工程1.2.4
20天 2015年05月04日 2015年05月23日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
17
单位工程1.2.5
60天 2015年05月24日 2015年07月22日 普工[10],挖掘机[5],自卸汽车[10],机械工[15],砼工[5]
18
单位工程1.2.6
40天 2015年05月04日 2015年06月12日 普工[4],挖掘机[2],自卸汽车[4],机械工[6],砼工[10]
19
单位工程1.2.7
50天 2015年05月19日 2015年07月07日 普工[8],挖掘机[5],自卸汽车[5],机械工[10]
20
单位工程1.2.8
30天 2015年05月20日 2015年06月18日 普工[10],挖掘机[5],自卸汽车[10],机械工[15],砼工[5]
21
单位工程1.2.9
50天 2015年06月01日 2015年07月20日 普工[4],挖掘机[2],自卸汽车[4],机械工[6],砼工[10]
22
合同段1.3
90天 2015年05月07日 2015年08月04日
23
单位工程1.3.1
40天 2015年05月10日 2015年06月18日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
24
单位工程1.3.2
50天 2015年06月10日 2015年07月29日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
25
单位工程1.3.3
60天 2015年05月30日 2015年07月28日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
26
单位工程1.3.4
30天 2015年06月01日 2015年06月30日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
27
单位工程1.3.5
40天 2015年05月16日 2015年06月24日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
28
单位工程1.3.6
20天 2015年05月19日 2015年06月07日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
29
单位工程1.3.7
50天 2015年05月30日 2015年07月18日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
30
单位工程1.3.8
30天 2015年05月07日 2015年06月05日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
31
单位工程1.3.9
60天 2015年06月06日 2015年08月04日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
32
合同段1.4
115天 2015年05月04日 2015年08月26日
33
单位工程1.4.1
70天 2015年05月11日 2015年07月19日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
34
单位工程1.4.2
60天 2015年05月25日 2015年07月23日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
35
单位工程1.4.3
90天 2015年05月29日 2015年08月26日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
36
单位工程1.4.4
20天 2015年05月04日 2015年05月23日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
37
单位工程1.4.5
60天 2015年05月24日 2015年07月22日 普工[10],挖掘机[5],自卸汽车[10],机械工[15],砼工[5]
38
单位工程1.4.6
40天 2015年05月04日 2015年06月12日 普工[4],挖掘机[2],自卸汽车[4],机械工[6],砼工[10]
39
单位工程1.4.7
50天 2015年05月19日 2015年07月07日 普工[8],挖掘机[5],自卸汽车[5],机械工[10]
40
单位工程1.4.8
30天 2015年05月20日 2015年06月18日 普工[10],挖掘机[5],自卸汽车[10],机械工[15],砼工[5]
41
单位工程1.4.9
50天 2015年06月01日 2015年07月20日 普工[4],挖掘机[2],自卸汽车[4],机械工[6],砼工[10]
42
合同段1.5
60天 2015年05月30日 2015年07月28日
43
单位工程1.5.1
60天 2015年05月30日 2015年07月28日
44
合同段1.6
88天 2015年05月08日 2015年08月03日
45
单位工程1.6.1
60天 2015年05月08日 2015年07月06日
46
单位工程1.6.2
80天 2015年05月16日 2015年08月03日
47
合同段1.7
40天 2015年05月04日 2015年06月12日
48
单位工程1.7.1
40天 2015年05月04日 2015年06月12日
49
外环高速龙岗段2
113天 2015年05月04日 2015年08月24日
50
合同段2.1
96天 2015年05月04日 2015年08月07日
51
单位工程2.1.1
30天 2015年05月04日 2015年06月02日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
52
单位工程2.1.2
70天 2015年05月30日 2015年08月07日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
53
单位工程2.1.3
60天 2015年05月19日 2015年07月17日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
54
单位工程2.1.4
60天 2015年05月04日 2015年07月02日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
55
单位工程2.1.5
34.50天 2015年05月12日 2015年06月15日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
56
单位工程2.1.6
70天 2015年05月12日 2015年07月20日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
57
单位工程2.1.7
60天 2015年05月14日 2015年07月12日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
58
单位工程2.1.8
46.50天 2015年05月12日 2015年06月27日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
59
单位工程2.1.9
29天 2015年07月01日 2015年07月29日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
60
合同段2.2
106天 2015年05月04日 2015年08月17日
61
单位工程2.2.1
70天 2015年05月09日 2015年07月17日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
62
单位工程2.2.2
60天 2015年05月04日 2015年07月02日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
63
单位工程2.2.3
90天 2015年05月13日 2015年08月10日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
64
单位工程2.2.4
20天 2015年07月13日 2015年08月01日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
65
单位工程2.2.5
60天 2015年05月10日 2015年07月08日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
66
单位工程2.2.6
40天 2015年05月18日 2015年06月26日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
67
单位工程2.2.7
50天 2015年06月18日 2015年08月06日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
68
单位工程2.2.8
30天 2015年05月04日 2015年06月02日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
69
单位工程2.2.9
50天 2015年06月29日 2015年08月17日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
70
合同段2.3
104天 2015年05月04日 2015年08月15日
71
单位工程2.3.1
40天 2015年05月08日 2015年06月16日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
72
单位工程2.3.2
50天 2015年05月20日 2015年07月08日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
73
单位工程2.3.3
60天 2015年06月17日 2015年08月15日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
74
单位工程2.3.4
30天 2015年05月04日 2015年06月02日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
75
单位工程2.3.5
40天 2015年05月28日 2015年07月06日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
76
单位工程2.3.6
20天 2015年05月04日 2015年05月23日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
77
单位工程2.3.7
50天 2015年05月04日 2015年06月22日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
78
单位工程2.3.8
30天 2015年05月20日 2015年06月18日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
79
单位工程2.3.9
60天 2015年05月15日 2015年07月13日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
80
合同段2.4
113天 2015年05月04日 2015年08月24日
81
单位工程2.4.1
70天 2015年05月17日 2015年07月25日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
82
单位工程2.4.2
60天 2015年05月25日 2015年07月23日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
83
单位工程2.4.3
82天 2015年06月04日 2015年08月24日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
84
单位工程2.4.4
20天 2015年05月04日 2015年05月23日 普工[2],挖掘机[2],自卸汽车[2],机械工[4]
