 浯溪口水利枢纽工程第三阶段进度计划

浯溪口水利枢纽工程第三阶段进度计划

文件编号 14748 工期 125天 开始时间 2016-02-27 结束时间 2016-06-30
任务数 60K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)

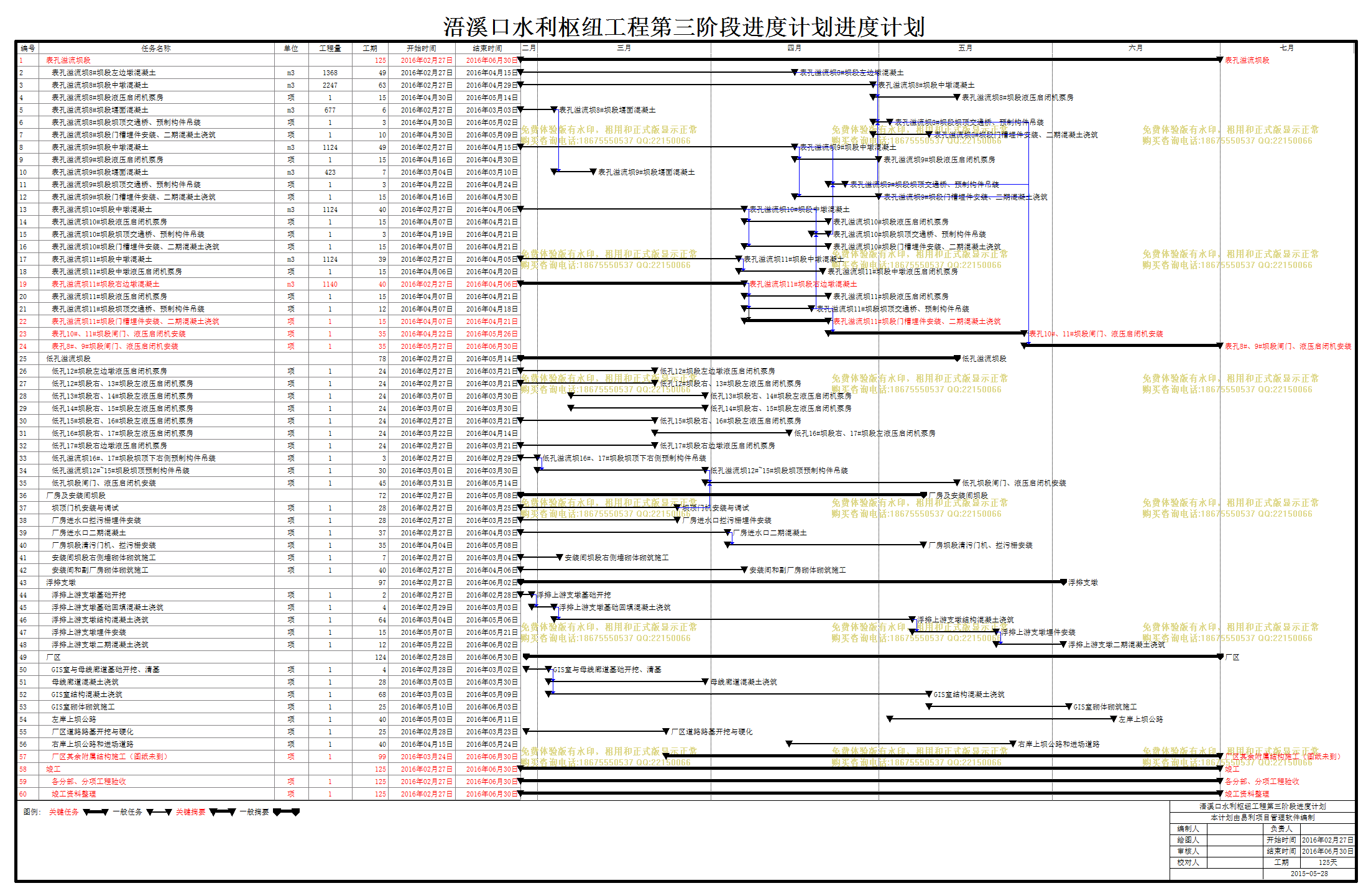

计划内容
浯溪口水利枢纽工程第三阶段进度计划

编号

任务名称

单位

工程量

工期

开始时间

结束时间

1
表孔溢流坝段
    125天 2016年02月27日 2016年06月30日
2
表孔溢流坝8#坝段左边墩混凝土
m3 1368 49天 2016年02月27日 2016年04月15日
3
表孔溢流坝8#坝段中墩混凝土
m3 2247 63天 2016年02月27日 2016年04月29日
4
表孔溢流坝8#坝段液压启闭机泵房
1 15天 2016年04月30日 2016年05月14日
5
表孔溢流坝8#坝段堰面混凝土
m3 677 6天 2016年02月27日 2016年03月03日
6
表孔溢流坝8#坝段坝顶交通桥、预制构件吊装
1 3天 2016年04月30日 2016年05月02日
7
表孔溢流坝8#坝段门槽埋件安装、二期混凝土浇筑
1 10天 2016年04月30日 2016年05月09日
8
表孔溢流坝9#坝段中墩混凝土
m3 1124 49天 2016年02月27日 2016年04月15日
9
表孔溢流坝9#坝段液压启闭机泵房
1 15天 2016年04月16日 2016年04月30日
10
表孔溢流坝9#坝段堰面混凝土
m3 423 7天 2016年03月04日 2016年03月10日
11
表孔溢流坝9#坝段坝顶交通桥、预制构件吊装
1 3天 2016年04月22日 2016年04月24日
12
表孔溢流坝9#坝段门槽埋件安装、二期混凝土浇筑
1 15天 2016年04月16日 2016年04月30日
13
表孔溢流坝10#坝段中墩混凝土
m3 1124 40天 2016年02月27日 2016年04月06日
14
表孔溢流坝10#坝段液压启闭机泵房
1 15天 2016年04月07日 2016年04月21日
15
表孔溢流坝10#坝段坝顶交通桥、预制构件吊装
1 3天 2016年04月19日 2016年04月21日
16
表孔溢流坝10#坝段门槽埋件安装、二期混凝土浇筑
1 15天 2016年04月07日 2016年04月21日
17
表孔溢流坝11#坝段中墩混凝土
m3 1124 39天 2016年02月27日 2016年04月05日
18
表孔溢流坝11#坝段中墩液压启闭机泵房
1 15天 2016年04月06日 2016年04月20日
19
表孔溢流坝11#坝段右边墩混凝土
m3 1140 40天 2016年02月27日 2016年04月06日
20
表孔溢流坝11#坝段液压启闭机泵房
1 15天 2016年04月07日 2016年04月21日
21
表孔溢流坝11#坝段坝顶交通桥、预制构件吊装
1 12天 2016年04月07日 2016年04月18日
22
表孔溢流坝11#坝段门槽埋件安装、二期混凝土浇筑
1 15天 2016年04月07日 2016年04月21日
23
表孔10#、11#坝段闸门、液压启闭机安装
1 35天 2016年04月22日 2016年05月26日
24
表孔8#、9#坝段闸门、液压启闭机安装
1 35天 2016年05月27日 2016年06月30日
25
低孔溢流坝段
    78天 2016年02月27日 2016年05月14日
26
低孔12#坝段左边墩液压启闭机泵房
1 24天 2016年02月27日 2016年03月21日
27
低孔12#坝段右、13#坝段左液压启闭机泵房
1 24天 2016年02月27日 2016年03月21日
28
低孔13#坝段右、14#坝段左液压启闭机泵房
1 24天 2016年03月07日 2016年03月30日
29
低孔14#坝段右、15#坝段左液压启闭机泵房
1 24天 2016年03月07日 2016年03月30日
30
低孔15#坝段右、16#坝段左液压启闭机泵房
1 24天 2016年02月27日 2016年03月21日
31
低孔16#坝段右、17#坝段左液压启闭机泵房
1 24天 2016年03月22日 2016年04月14日
32
低孔17#坝段右边墩液压启闭机泵房
1 24天 2016年02月27日 2016年03月21日
33
低孔溢流坝16#、17#坝段坝顶下右侧预制构件吊装
1 3天 2016年02月27日 2016年02月29日
34
低孔溢流坝12#~15#坝段坝顶预制构件吊装
1 30天 2016年03月01日 2016年03月30日
35
低孔坝段闸门、液压启闭机安装
1 45天 2016年03月31日 2016年05月14日
36
厂房及安装间坝段
    72天 2016年02月27日 2016年05月08日
37
坝顶门机安装与调试
1 28天 2016年02月27日 2016年03月25日
38
厂房进水口拦污栅埋件安装
1 28天 2016年02月27日 2016年03月25日
39
厂房进水口二期混凝土
1 37天 2016年02月27日 2016年04月03日
40
厂房坝段清污门机、拦污栅安装
1 35天 2016年04月04日 2016年05月08日
41
安装间坝段右侧墙砌体砌筑施工
1 7天 2016年02月27日 2016年03月04日
42
安装间和副厂房砌体砌筑施工
1 40天 2016年02月27日 2016年04月06日
43
浮排支墩
    97天 2016年02月27日 2016年06月02日
44
浮排上游支墩基础开挖
1 2天 2016年02月27日 2016年02月28日
45
浮排上游支墩基础回填混凝土浇筑
1 4天 2016年02月29日 2016年03月03日
46
浮排上游支墩结构混凝土浇筑
1 64天 2016年03月04日 2016年05月06日
47
浮排上游支墩埋件安装
1 15天 2016年05月07日 2016年05月21日
48
浮排上游支墩二期混凝土浇筑
1 12天 2016年05月22日 2016年06月02日
49
厂区
    124天 2016年02月28日 2016年06月30日
50
GIS室与母线廊道基础开挖、清基
1 4天 2016年02月28日 2016年03月02日
51
母线廊道混凝土浇筑
1 28天 2016年03月03日 2016年03月30日
52
GIS室结构混凝土浇筑
1 68天 2016年03月03日 2016年05月09日
53
GIS室砌体砌筑施工
1 25天 2016年05月10日 2016年06月03日
54
左岸上坝公路
1 40天 2016年05月03日 2016年06月11日
55
厂区道路路基开挖与硬化
1 25天 2016年02月28日 2016年03月23日
56
右岸上坝公路和进场道路
1 40天 2016年04月15日 2016年05月24日
57
厂区其余附属结构施工(图纸未到)
1 99天 2016年03月24日 2016年06月30日
58
竣工
    125天 2016年02月27日 2016年06月30日
59
各分部、分项工程验收
1 125天 2016年02月27日 2016年06月30日
60
竣工资料整理
1 125天 2016年02月27日 2016年06月30日
