 五组团地上部分施工进度计划

五组团地上部分施工进度计划

文件编号 14769 工期 35天 开始时间 2015-08-05 结束时间 2015-09-08
任务数 40K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

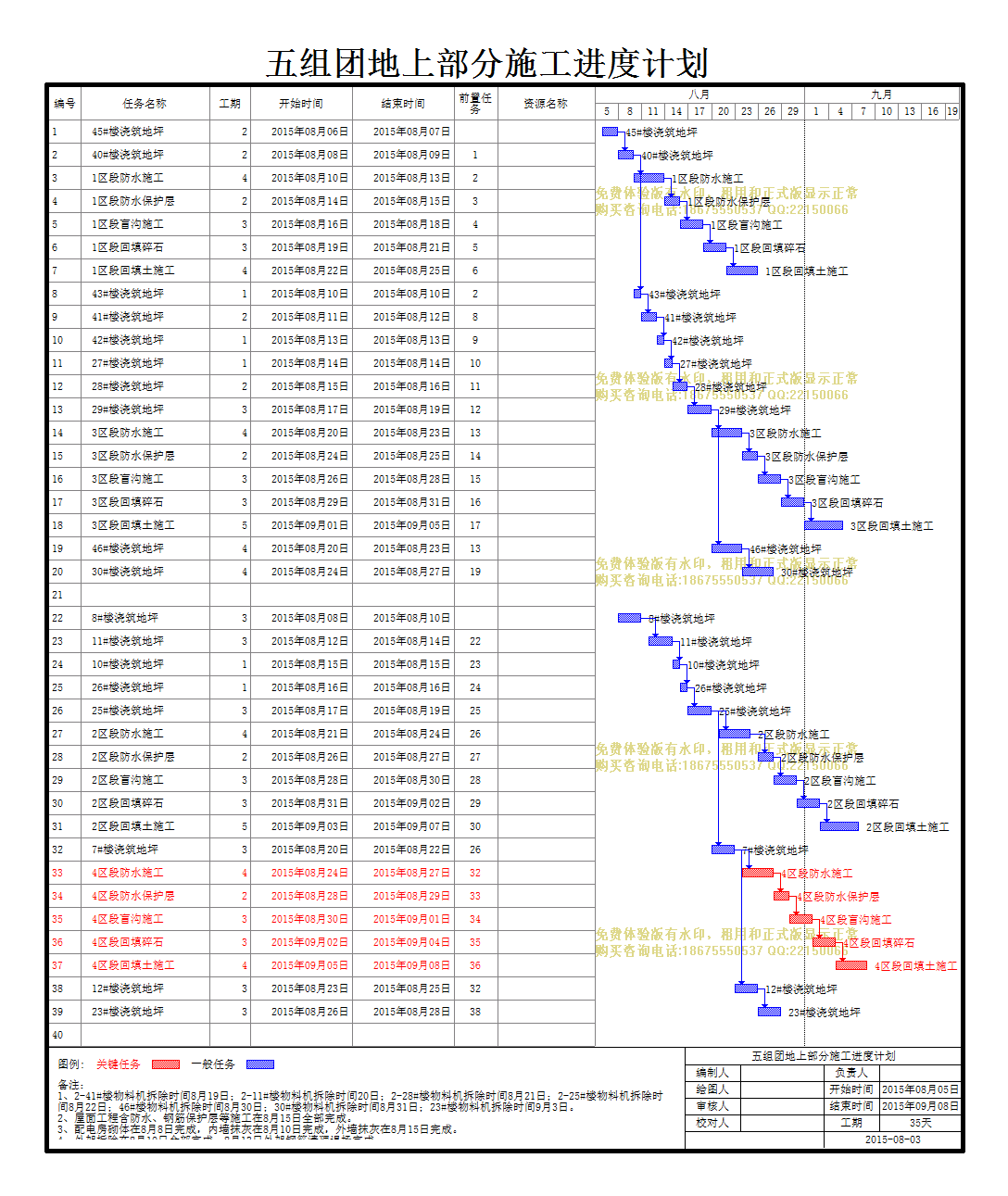

五组团地上部分施工进度计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
45#楼浇筑地坪
2天 2015年08月06日 2015年08月07日
2
40#楼浇筑地坪
2天 2015年08月08日 2015年08月09日 1
3
1区段防水施工
4天 2015年08月10日 2015年08月13日 2
4
1区段防水保护层
2天 2015年08月14日 2015年08月15日 3
5
1区段盲沟施工
3天 2015年08月16日 2015年08月18日 4
6
1区段回填碎石
3天 2015年08月19日 2015年08月21日 5
7
1区段回填土施工
4天 2015年08月22日 2015年08月25日 6
8
43#楼浇筑地坪
1天 2015年08月10日 2015年08月10日 2
9
41#楼浇筑地坪
2天 2015年08月11日 2015年08月12日 8
10
42#楼浇筑地坪
1天 2015年08月13日 2015年08月13日 9
11
27#楼浇筑地坪
1天 2015年08月14日 2015年08月14日 10
12
28#楼浇筑地坪
2天 2015年08月15日 2015年08月16日 11
13
29#楼浇筑地坪
3天 2015年08月17日 2015年08月19日 12
14
3区段防水施工
4天 2015年08月20日 2015年08月23日 13
15
3区段防水保护层
2天 2015年08月24日 2015年08月25日 14
16
3区段盲沟施工
3天 2015年08月26日 2015年08月28日 15
17
3区段回填碎石
3天 2015年08月29日 2015年08月31日 16
18
3区段回填土施工
5天 2015年09月01日 2015年09月05日 17
19
46#楼浇筑地坪
4天 2015年08月20日 2015年08月23日 13
20
30#楼浇筑地坪
4天 2015年08月24日 2015年08月27日 19
21

5天 2015年08月05日 2015年08月09日
22
8#楼浇筑地坪
3天 2015年08月08日 2015年08月10日
23
11#楼浇筑地坪
3天 2015年08月12日 2015年08月14日 22
24
10#楼浇筑地坪
1天 2015年08月15日 2015年08月15日 23
25
26#楼浇筑地坪
1天 2015年08月16日 2015年08月16日 24
26
25#楼浇筑地坪
3天 2015年08月17日 2015年08月19日 25
27
2区段防水施工
4天 2015年08月21日 2015年08月24日 26
28
2区段防水保护层
2天 2015年08月26日 2015年08月27日 27
29
2区段盲沟施工
3天 2015年08月28日 2015年08月30日 28
30
2区段回填碎石
3天 2015年08月31日 2015年09月02日 29
31
2区段回填土施工
5天 2015年09月03日 2015年09月07日 30
32
7#楼浇筑地坪
3天 2015年08月20日 2015年08月22日 26
33
4区段防水施工
4天 2015年08月24日 2015年08月27日 32
34
4区段防水保护层
2天 2015年08月28日 2015年08月29日 33
35
4区段盲沟施工
3天 2015年08月30日 2015年09月01日 34
36
4区段回填碎石
3天 2015年09月02日 2015年09月04日 35
37
4区段回填土施工
4天 2015年09月05日 2015年09月08日 36
38
12#楼浇筑地坪
3天 2015年08月23日 2015年08月25日 32
39
23#楼浇筑地坪
3天 2015年08月26日 2015年08月28日 38
40

5天 2015年08月05日 2015年08月09日
