文件编号 | 14802 | 工期 | 91天 | 开始时间 | 2015-05-17 | 结束时间 | 2015-08-15 |
任务数 | 40K | 整理日期 | 2019/5/17 | 下载次数 | 3898次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

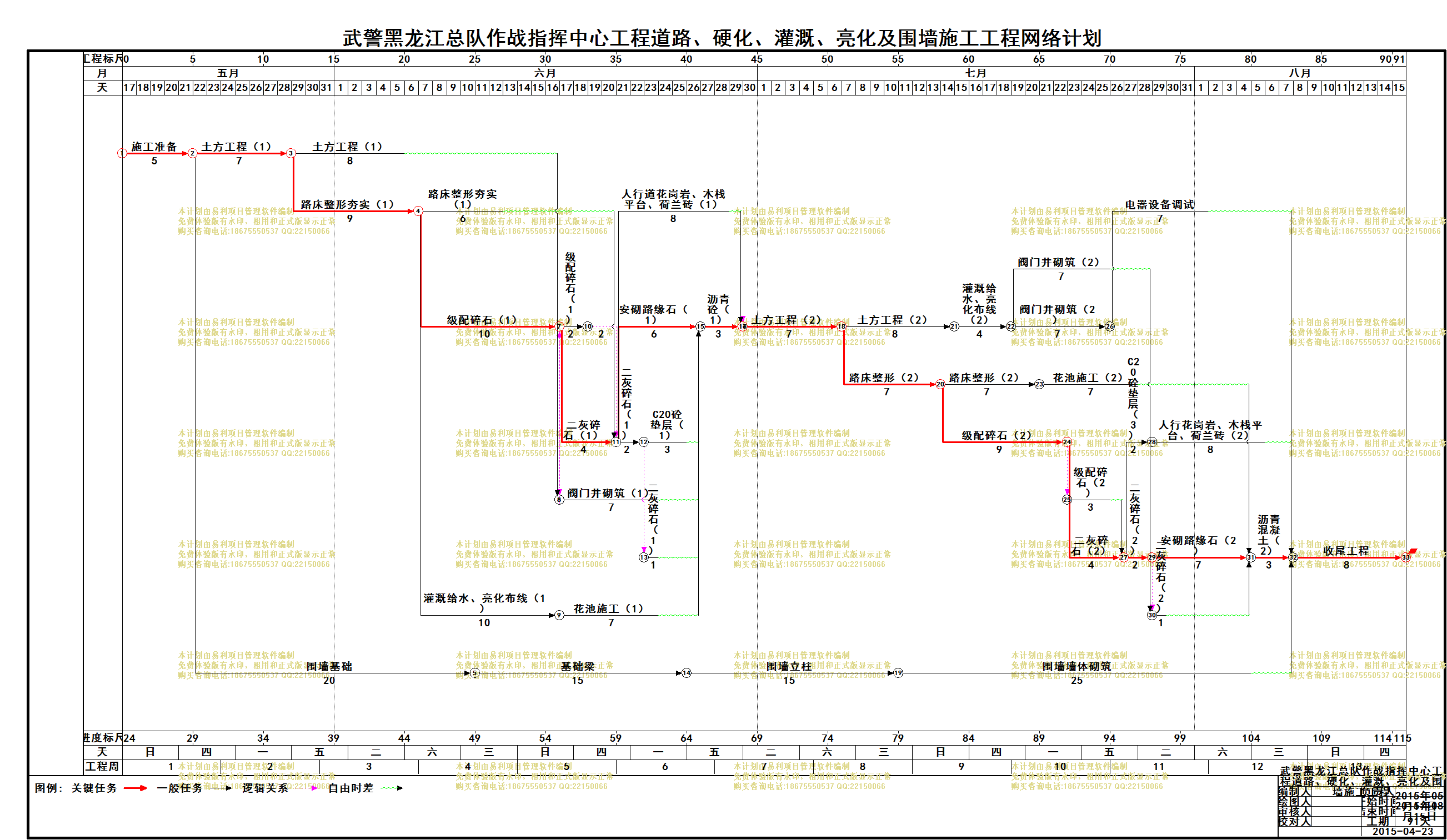

武警黑龙江总队作战指挥中心工程道路、硬化、灌溉、亮化及围墙施工工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工准备 |
5天 | 2015年05月17日 | 2015年05月21日 | ||
2 | 土方工程(1) |
7天 | 2015年05月22日 | 2015年05月28日 | 1 | |
3 | 围墙基础 |
20天 | 2015年05月22日 | 2015年06月10日 | 1 | |
4 | 基础梁 |
15天 | 2015年06月11日 | 2015年06月25日 | 3 | |
5 | 围墙立柱 |
15天 | 2015年06月26日 | 2015年07月10日 | 4 | |
6 | 围墙墙体砌筑 |
25天 | 2015年07月11日 | 2015年08月04日 | 5 | |
7 | 路床整形夯实(1) |
9天 | 2015年05月29日 | 2015年06月06日 | 2 | |
8 | 土方工程(1) |
8天 | 2015年05月29日 | 2015年06月05日 | 2 | |
9 | 级配碎石(1) |
10天 | 2015年06月07日 | 2015年06月16日 | 7 | |
10 | 灌溉给水、亮化布线(1) |
10天 | 2015年06月07日 | 2015年06月16日 | 7 | |
11 | 路床整形夯实(1) |
6天 | 2015年06月07日 | 2015年06月12日 | 7 | |
12 | 花池施工(1) |
7天 | 2015年06月17日 | 2015年06月23日 | 10 | |
13 | 二灰碎石(1) |
4天 | 2015年06月17日 | 2015年06月20日 | 8,9 | |
14 | 级配碎石(1) |
2天 | 2015年06月17日 | 2015年06月18日 | 8,9 | |
15 | 阀门井砌筑(1) |
7天 | 2015年06月17日 | 2015年06月23日 | 14[SS],8 | |
16 | 二灰碎石(1) |
2天 | 2015年06月21日 | 2015年06月22日 | 14,11,13 | |
17 | 安砌路缘石(1) |
6天 | 2015年06月21日 | 2015年06月26日 | 14,11,13 | |
18 | 人行道花岗岩、木栈平台、荷兰砖(1) |
8天 | 2015年06月21日 | 2015年06月28日 | 14,11,13 | |
19 | 沥青砼(1) |
3天 | 2015年06月27日 | 2015年06月29日 | 15,12,18[FF],40,39,17 | |
20 | 土方工程(2) |
7天 | 2015年06月30日 | 2015年07月06日 | 19,18 | |
21 | 路床整形(2) |
7天 | 2015年07月07日 | 2015年07月13日 | 20 | |
22 | 土方工程(2) |
8天 | 2015年07月07日 | 2015年07月14日 | 20 | |
23 | 灌溉给水、亮化布线(2) |
4天 | 2015年07月15日 | 2015年07月18日 | 22 | |
24 | 阀门井砌筑(2) |
7天 | 2015年07月19日 | 2015年07月25日 | 23 | |
25 | 阀门井砌筑(2) |
7天 | 2015年07月19日 | 2015年07月25日 | 23 | |
26 | 电器设备调试 |
7天 | 2015年07月26日 | 2015年08月01日 | 25 | |
27 | 路床整形(2) |
7天 | 2015年07月14日 | 2015年07月20日 | 21 | |
28 | 花池施工(2) |
7天 | 2015年07月21日 | 2015年07月27日 | 27 | |
29 | 级配碎石(2) |
9天 | 2015年07月14日 | 2015年07月22日 | 21 | |
30 | 二灰碎石(2) |
4天 | 2015年07月23日 | 2015年07月26日 | 29 | |
31 | 级配碎石(2) |
3天 | 2015年07月23日 | 2015年07月25日 | 29 | |
32 | 二灰碎石(2) |
2天 | 2015年07月27日 | 2015年07月28日 | 31,30 | |
33 | C20砼垫层(3) |
2天 | 2015年07月27日 | 2015年07月28日 | 31,30 | |
34 | 人行花岗岩、木栈平台、荷兰砖(2) |
8天 | 2015年07月29日 | 2015年08月05日 | 33 | |
35 | 安砌路缘石(2) |
7天 | 2015年07月29日 | 2015年08月04日 | 32 | |
36 | 二灰碎石(2) |
1天 | 2015年07月29日 | 2015年07月29日 | 24,32 | |
37 | 沥青混凝土(2) |
3天 | 2015年08月05日 | 2015年08月07日 | 36,28,35 | |
38 | 收尾工程 |
8天 | 2015年08月08日 | 2015年08月15日 | 6,26,34,37 | |
39 | C20砼垫层(1) |
3天 | 2015年06月23日 | 2015年06月25日 | 16 | |
40 | 二灰碎石(1) |
1天 | 2015年06月23日 | 2015年06月23日 | 16 |
