 婺源县江湾镇防洪工程

婺源县江湾镇防洪工程

文件编号 14820 工期 365天 开始时间 2014-07-01 结束时间 2015-06-30
任务数 104K 整理日期 2019/5/17 下载次数 3890
下载地址 计划文件点击下载(登录后才可以下载)

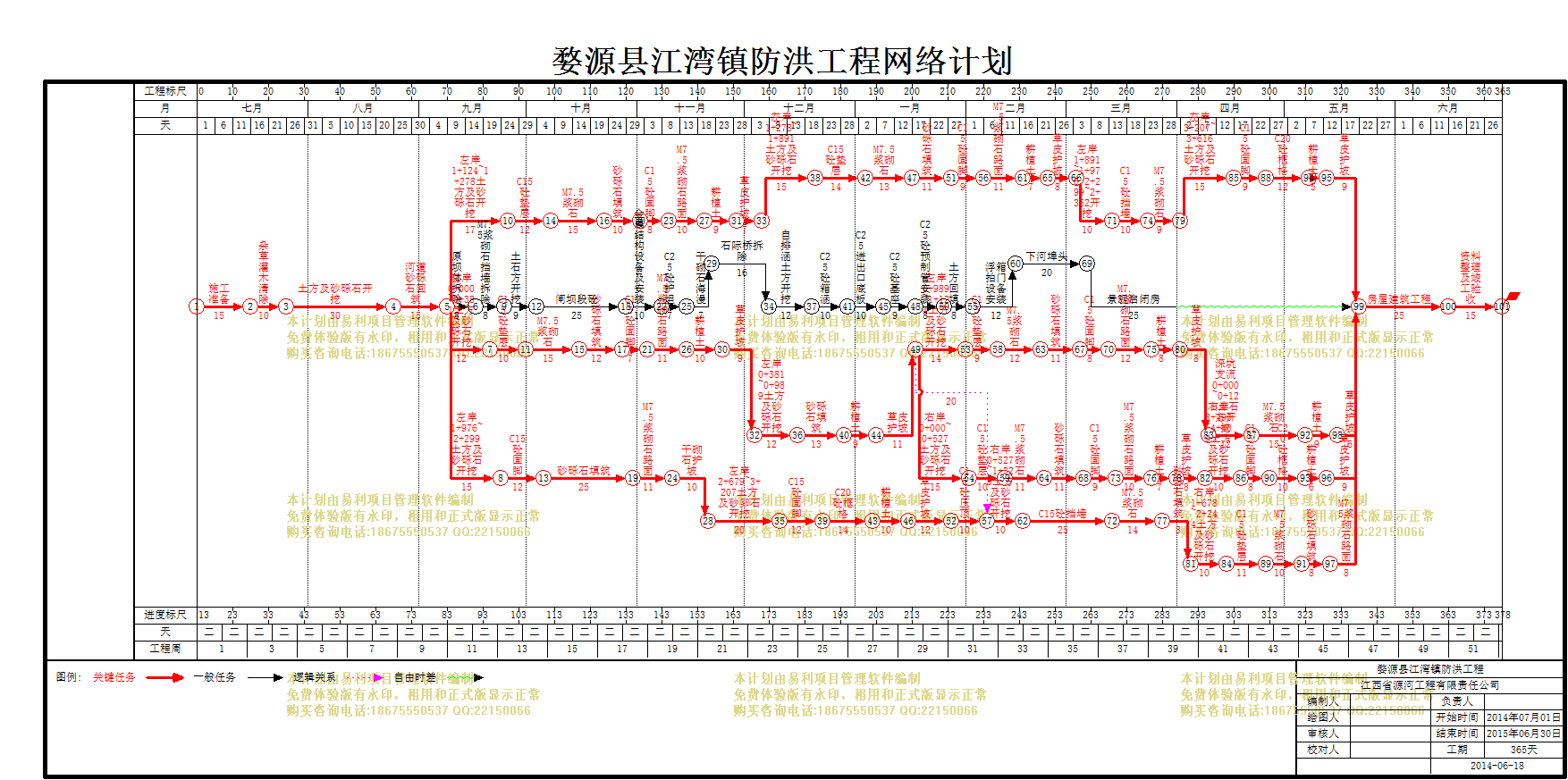

计划内容
婺源县江湾镇防洪工程

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
施工准备
15天 2014年07月01日 2014年07月15日
2
杂草灌木清除
10天 2014年07月16日 2014年07月25日 1
3
土方及砂砾石开挖
30天 2014年07月26日 2014年08月24日 2
4
河道砂砾石回筑
15天 2014年08月25日 2014年09月08日 3
5
原坝体拆除
8天 2014年09月09日 2014年09月16日 4
6
左岸0+000~0+381土方及砂砾石开挖
12天 2014年09月09日 2014年09月20日 4
7
C15砼垫层
10天 2014年09月21日 2014年09月30日 6
8
M7.5浆砌石
15天 2014年10月01日 2014年10月15日 7
9
砂砾石填筑
12天 2014年10月16日 2014年10月27日 8
10
C15砼固脚
7天 2014年10月28日 2014年11月03日 9
11
M7.5浆砌石路面
11天 2014年11月04日 2014年11月14日 10
12
耕植土
10天 2014年11月15日 2014年11月24日 11
13
草皮护坡
9天 2014年11月25日 2014年12月03日 12
14
左岸0+381~0+989土方及砂砾石开挖
12天 2014年12月04日 2014年12月15日 13
15
砂砾石填筑
13天 2014年12月16日 2014年12月28日 14
16
耕植土
9天 2014年12月29日 2015年01月06日 15
17
草皮护坡
11天 2015年01月07日 2015年01月17日 16
18
左岸0+989~1+124土方及砂砾石开挖
14天 2015年01月18日 2015年01月31日 17
19
右岸0+000~0+527土方及砂砾石开挖
15天 2015年01月18日 2015年02月01日 17
20
右岸0+527~1+325土方及砂砾石开挖
10天 2015年02月07日 2015年02月16日 65,17
21
C15砼挡墙
25天 2015年02月17日 2015年03月13日 20
22
M7.5浆砌石
14天 2015年03月14日 2015年03月27日 21
23
砂砾石填筑
8天 2015年03月28日 2015年04月04日 22
24
右岸1+678~2+244土方及砂砾石开挖
10天 2015年04月05日 2015年04月14日 23
25
C15砼垫层
11天 2015年04月15日 2015年04月25日 24
26
M7.5浆砌石
10天 2015年04月26日 2015年05月05日 25
27
砂砾石填筑
8天 2015年05月06日 2015年05月13日 26
28
M7.5浆砌石路面
8天 2015年05月14日 2015年05月21日 27
29
C15砼垫层
10天 2015年02月02日 2015年02月11日 19
30
M7.5浆砌石
11天 2015年02月12日 2015年02月22日 29
31
砂砾石填筑
11天 2015年02月23日 2015年03月05日 30
32
C15砼固脚
9天 2015年03月06日 2015年03月14日 31
33
M7.5浆砌石路面
10天 2015年03月15日 2015年03月24日 32
34
耕植土
7天 2015年03月25日 2015年03月31日 33
35
草皮护坡
8天 2015年04月01日 2015年04月08日 34
36
右岸3+490~4+409土方及砂砾石开挖
10天 2015年04月09日 2015年04月18日 35
37
C15砼固脚
8天 2015年04月19日 2015年04月26日 36
38
C20砼框格
10天 2015年04月27日 2015年05月06日 37
39
耕植土
6天 2015年05月07日 2015年05月12日 38
40
草皮护坡
9天 2015年05月13日 2015年05月21日 39
41
C15砼垫层
9天 2015年02月01日 2015年02月09日 18
42
M7.5浆砌石
12天 2015年02月10日 2015年02月21日 41
43
砂砾石填筑
11天 2015年02月22日 2015年03月04日 42
44
C15砼固脚
8天 2015年03月05日 2015年03月12日 43
45
M7.5浆砌石路面
12天 2015年03月13日 2015年03月24日 44
46
耕植土
8天 2015年03月25日 2015年04月01日 45
47
草皮护坡
8天 2015年04月02日 2015年04月09日 46
48
深坑支流0+000~0+120土石方开挖
12天 2015年04月10日 2015年04月21日 47
49
M7.5浆砌石
15天 2015年04月22日 2015年05月06日 48
50
耕植土
9天 2015年05月07日 2015年05月15日 49
51
草皮护坡
6天 2015年05月16日 2015年05月21日 50
52
房屋建筑工程
25天 2015年05月22日 2015年06月15日 104,88,28,40,51
53
资料整理及竣工验收
15天 2015年06月16日 2015年06月30日 52
54
左岸1+124~1+278土方及砂砾石开挖
17天 2014年09月09日 2014年09月25日 4
55
左岸1+976~2+299土方及砂砾石开挖
15天 2014年09月09日 2014年09月23日 4
56
C15砼固脚
12天 2014年09月24日 2014年10月05日 55
57
砂砾石填筑
25天 2014年10月06日 2014年10月30日 56
58
M7.5浆砌石路面
11天 2014年10月31日 2014年11月10日 57
59
干砌石护坡
10天 2014年11月11日 2014年11月20日 58
60
左岸2+679~3+207土方及砂卵石开挖
20天 2014年11月21日 2014年12月10日 59
61
C15砼固脚
12天 2014年12月11日 2014年12月22日 60
62
C20砼框格
14天 2014年12月23日 2015年01月05日 61
63
耕植土
10天 2015年01月06日 2015年01月15日 62
64
草皮护坡
12天 2015年01月16日 2015年01月27日 63
65
C15砼压顶
10天 2015年01月28日 2015年02月06日 64
66
C15砼垫层
12天 2014年09月26日 2014年10月07日 54
67
M7.5浆砌石
15天 2014年10月08日 2014年10月22日 66
68
砂砾石填筑
10天 2014年10月23日 2014年11月01日 67
69
C15砼固脚
8天 2014年11月02日 2014年11月09日 68
70
M7.5浆砌石路面
10天 2014年11月10日 2014年11月19日 69
71
耕植土
9天 2014年11月20日 2014年11月28日 70
72
草皮护坡
7天 2014年11月29日 2014年12月05日 71
73
左岸1+278~1+891土方及砂砾石开挖
15天 2014年12月06日 2014年12月20日 72
74
C15砼垫层
14天 2014年12月21日 2015年01月03日 73
75
M7.5浆砌石
13天 2015年01月04日 2015年01月16日 74
76
砂砾石填筑
11天 2015年01月17日 2015年01月27日 75
77
C15砼固脚
9天 2015年01月28日 2015年02月05日 76
78
M7.5浆砌石路面
11天 2015年02月06日 2015年02月16日 77
79
耕植土
7天 2015年02月17日 2015年02月23日 78
80
草皮护坡
8天 2015年02月24日 2015年03月03日 79
81
左岸1+891~1+976,2+299~2+362开挖
10天 2015年03月04日 2015年03月13日 80
82
C15砼挡墙
10天 2015年03月14日 2015年03月23日 81
83
M7.5浆砌石
9天 2015年03月24日 2015年04月01日 82
84
左岸3+207~3+616土方及砂砾石开挖
15天 2015年04月02日 2015年04月16日 83
85
C15砼固脚
9天 2015年04月17日 2015年04月25日 84
86
C20砼框格
12天 2015年04月26日 2015年05月07日 85
87
耕植土
5天 2015年05月08日 2015年05月12日 86
88
草皮护坡
9天 2015年05月13日 2015年05月21日 87
89
M7.5浆砌石挡墙拆除
8天 2014年09月17日 2014年09月24日 5
90
土石方开挖
9天 2014年09月25日 2014年10月03日 89
91
闸坝段砼
25天 2014年10月04日 2014年10月28日 90
92
金属结构设备及安装
10天 2014年10月29日 2014年11月07日 91
93
C25砼护坦
7天 2014年11月08日 2014年11月14日 92
94
干砌石海漫
7天 2014年11月15日 2014年11月21日 93
95
石际桥拆除
16天 2014年11月22日 2014年12月07日 94
96
自排涵土方开挖
12天 2014年12月08日 2014年12月19日 95
97
C25砼箱涵
10天 2014年12月20日 2014年12月29日 96
98
C25进出口底板
10天 2014年12月30日 2015年01月08日 97
99
C25砼基座
9天 2015年01月09日 2015年01月17日 98
100
C25砼预制管安装
8天 2015年01月18日 2015年01月25日 99
101
土方回填
8天 2015年01月26日 2015年02月02日 100
102
浮箱拍门设备安装
12天 2015年02月03日 2015年02月14日 101
103
下河埠头
20天 2015年02月15日 2015年03月06日 102
104
景观启闭房
25天 2015年03月07日 2015年03月31日 103
