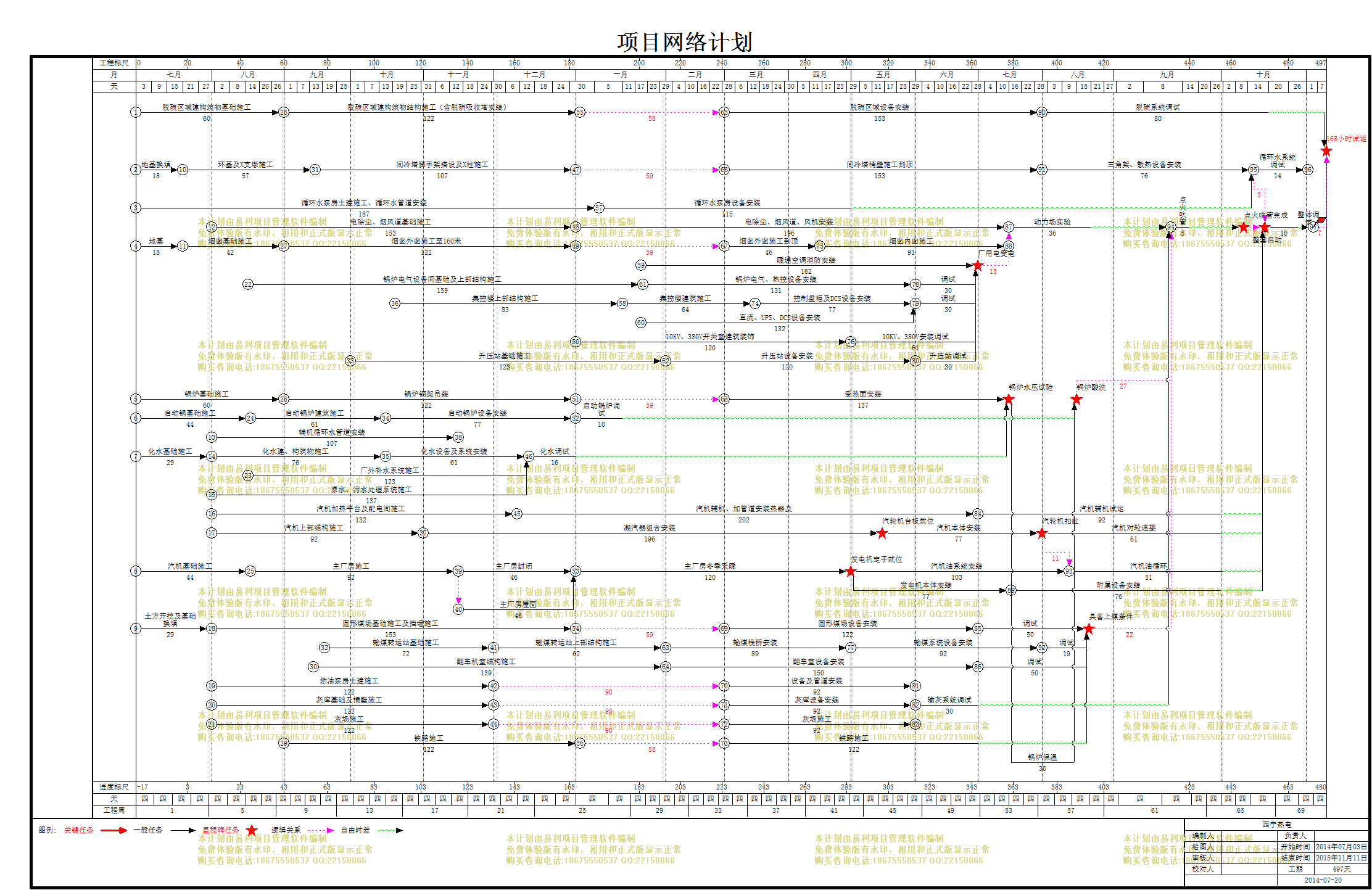

文件编号 | 14878 | 工期 | 497天 | 开始时间 | 2014-07-03 | 结束时间 | 2015-11-11 |
任务数 | 114K | 整理日期 | 2019/5/17 | 下载次数 | 3890次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |
西宁热电 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 脱硫 |
474天 | 2014年07月03日 | 2015年10月19日 | ||
2 | 脱硫区域建构筑物基础施工 |
60天 | 2014年07月03日 | 2014年08月31日 | ||
3 | 脱硫区域建构筑物结构施工(含脱硫吸收塔安装) |
122天 | 2014年09月01日 | 2014年12月31日 | 2 | |
4 | 脱硫区域设备安装 |
153天 | 2015年03月01日 | 2015年07月31日 | 3[FS+58] | |
5 | 脱硫系统调试 |
80天 | 2015年08月01日 | 2015年10月19日 | 4 | |
6 | 间冷塔及冷却系统 |
470天 | 2014年07月03日 | 2015年10月15日 | ||
7 | 地基换填 |
18天 | 2014年07月03日 | 2014年07月20日 | ||
8 | 环基及X支墩施工 |
57天 | 2014年07月21日 | 2014年09月15日 | 7 | |
9 | 间冷塔脚手架搭设及X柱施工 |
107天 | 2014年09月16日 | 2014年12月31日 | 8 | |
10 | 间冷塔桶壁施工到顶 |
153天 | 2015年03月01日 | 2015年07月31日 | 9[FS+59] | |
11 | 三角架、散热设备安装 |
76天 | 2015年08月01日 | 2015年10月15日 | 10 | |
12 | 循环水系统 |
484天 | 2014年07月03日 | 2015年10月29日 | ||
13 | 循环水泵房土建施工、循环水管道安装 |
187天 | 2014年07月03日 | 2015年01月05日 | ||
14 | 循环水泵房设备安装 |
115天 | 2015年01月06日 | 2015年04月30日 | 13 | |
15 | 循环水系统调试 |
14天 | 2015年10月16日 | 2015年10月29日 | 11,14 | |
16 | 除尘器及烟气系统 |
385天 | 2014年08月01日 | 2015年08月20日 | ||
17 | 电除尘、烟风道基础施工 |
153天 | 2014年08月01日 | 2014年12月31日 | ||
18 | 电除尘、烟风道、风机安装 |
196天 | 2015年01月01日 | 2015年07月15日 | 17 | |
19 | 动力场实验 |
36天 | 2015年07月16日 | 2015年08月20日 | 18,38 | |
20 | 烟囱 |
378天 | 2014年07月03日 | 2015年07月15日 | ||
21 | 地基 |
18天 | 2014年07月03日 | 2014年07月20日 | ||
22 | 烟囱基础施工 |
42天 | 2014年07月21日 | 2014年08月31日 | 21 | |
23 | 烟囱外囱施工至160米 |
122天 | 2014年09月01日 | 2014年12月31日 | 22 | |
24 | 烟囱外囱施工到顶 |
46天 | 2015年03月01日 | 2015年04月15日 | 23[FS+59] | |
25 | 烟囱内囱施工 |
91天 | 2015年04月16日 | 2015年07月15日 | 24 | |
26 | 集控楼电气及仪控 |
320天 | 2014年08月15日 | 2015年06月30日 | ||
27 | 暖通空调消防安装 |
162天 | 2015年01月20日 | 2015年06月30日 | ||
28 | 锅炉电气设备间基础及上部结构施工 |
159天 | 2014年08月15日 | 2015年01月20日 | ||
29 | 锅炉电气、热控设备安装 |
131天 | 2015年01月21日 | 2015年05月31日 | 28 | |
30 | 调试 |
30天 | 2015年06月01日 | 2015年06月30日 | 29 | |
31 | 集控楼上部结构施工 |
83天 | 2014年10月20日 | 2015年01月10日 | ||
32 | 集控楼建筑施工 |
64天 | 2015年01月11日 | 2015年03月15日 | 31 | |
33 | 控制盘柜及DCS设备安装 |
77天 | 2015年03月16日 | 2015年05月31日 | 32 | |
34 | 调试 |
30天 | 2015年06月01日 | 2015年06月30日 | 35,33 | |
35 | 直流、UPS、DCS设备安装 |
132天 | 2015年01月20日 | 2015年05月31日 | ||
36 | 10KV、380V开关室建筑装饰 |
120天 | 2015年01月01日 | 2015年04月30日 | ||
37 | 10KV、380V安装调试 |
61天 | 2015年05月01日 | 2015年06月30日 | 36 | |
38 | 厂用电受电 |
0天 | 2015年06月30日 | 2015年06月30日 | 30,34,37,27,42 | |
39 | 升压站 |
273天 | 2014年10月01日 | 2015年06月30日 | ||
40 | 升压站基础施工 |
123天 | 2014年10月01日 | 2015年01月31日 | ||
41 | 升压站设备安装 |
120天 | 2015年02月01日 | 2015年05月31日 | 40 | |
42 | 升压站调试 |
30天 | 2015年06月01日 | 2015年06月30日 | 41 | |
43 | 锅炉基础及锅炉安装 |
497天 | 2014年07月03日 | 2015年11月12日 | ||
44 | 锅炉基础施工 |
60天 | 2014年07月03日 | 2014年08月31日 | ||
45 | 锅炉钢架吊装 |
122天 | 2014年09月01日 | 2014年12月31日 | 44 | |
46 | 受热面安装 |
137天 | 2015年03月01日 | 2015年07月15日 | 45[FS+59] | |
47 | 锅炉水压试验 |
0天 | 2015年07月15日 | 2015年07月15日 | 46,66 | |
48 | 锅炉保温 |
30天 | 2015年07月16日 | 2015年08月14日 | 47 | |
49 | 锅炉酸洗 |
0天 | 2015年08月15日 | 2015年08月15日 | 48,59 | |
50 | 点火吹管 |
5天 | 2015年09月11日 | 2015年09月15日 | 49[FS+22],95,110,19 | |
51 | 点火吹管完成 |
0天 | 2015年09月15日 | 2015年09月15日 | 50 | |
52 | 整套启动 |
0天 | 2015年10月19日 | 2015年10月19日 | 51[FS+7],73,79,89,87,15[SS] | |
53 | 整体调试 |
10天 | 2015年10月19日 | 2015年10月28日 | 52 | |
54 | 168小时试运 |
0天 | 2015年11月12日 | 2015年11月12日 | 53[FS+7],5[FF] | |
55 | 启动锅炉 |
192天 | 2014年07月03日 | 2015年01月10日 | ||
56 | 启动锅基础施工 |
44天 | 2014年07月03日 | 2014年08月15日 | ||
57 | 启动锅炉建筑施工 |
61天 | 2014年08月16日 | 2014年10月15日 | 56 | |
58 | 启动锅炉设备安装 |
77天 | 2014年10月16日 | 2014年12月31日 | 57 | |
59 | 启动锅炉调试 |
10天 | 2015年01月01日 | 2015年01月10日 | 58 | |
60 | 供水系统及凝汽器 |
107天 | 2014年08月01日 | 2014年11月15日 | ||
61 | 辅机循环水管道安装 |
107天 | 2014年08月01日 | 2014年11月15日 | ||
62 | 化水 |
182天 | 2014年07月03日 | 2014年12月31日 | ||
63 | 化水基础施工 |
29天 | 2014年07月03日 | 2014年07月31日 | ||
64 | 化水建、构筑物施工 |
76天 | 2014年08月01日 | 2014年10月15日 | 63 | |
65 | 化水设备及系统安装 |
61天 | 2014年10月16日 | 2014年12月15日 | 64 | |
66 | 化水调试 |
16天 | 2014年12月16日 | 2014年12月31日 | 65,68,69 | |
67 | 补水及供水系统 |
137天 | 2014年08月01日 | 2014年12月15日 | ||
68 | 厂外补水系统施工 |
123天 | 2014年08月15日 | 2014年12月15日 | ||
69 | 原水、污水处理系统施工 |
137天 | 2014年08月01日 | 2014年12月15日 | ||
70 | 主厂房土建施工及汽轮发电机组安装 |
456天 | 2014年07月03日 | 2015年10月01日 | ||
71 | 汽机加热平台及配电间施工 |
132天 | 2014年08月01日 | 2014年12月10日 | ||
72 | 汽机辅机、加管道安装热器及 |
202天 | 2014年12月11日 | 2015年06月30日 | 71 | |
73 | 汽机辅机试运 |
92天 | 2015年07月01日 | 2015年09月30日 | 72 | |
74 | 汽机上部结构施工 |
92天 | 2014年08月01日 | 2014年10月31日 | ||
75 | 凝汽器组合安装 |
196天 | 2014年11月01日 | 2015年05月15日 | 74 | |
76 | 汽轮机台板就位 |
0天 | 2015年05月15日 | 2015年05月15日 | 75 | |
77 | 汽机本体安装 |
77天 | 2015年05月16日 | 2015年07月31日 | 76 | |
78 | 汽轮机扣缸 |
0天 | 2015年07月31日 | 2015年07月31日 | 77 | |
79 | 汽机对轮连接 |
61天 | 2015年08月01日 | 2015年09月30日 | 78 | |
80 | 汽机基础施工 |
44天 | 2014年07月03日 | 2014年08月15日 | ||
81 | 主厂房施工 |
92天 | 2014年08月16日 | 2014年11月15日 | 80 | |
82 | 主厂房封闭 |
46天 | 2014年11月16日 | 2014年12月31日 | 81 | |
83 | 主厂房屋面 |
46天 | 2014年11月16日 | 2014年12月31日 | 81 | |
84 | 主厂房冬季采暖 |
120天 | 2015年01月01日 | 2015年04月30日 | 82,83 | |
85 | 发电机定子就位 |
0天 | 2015年04月30日 | 2015年04月30日 | 84 | |
86 | 汽机油系统安装 |
103天 | 2015年05月01日 | 2015年08月11日 | 85 | |
87 | 汽机油循环 |
51天 | 2015年08月12日 | 2015年10月01日 | 78,86 | |
88 | 发电机本体安装 |
77天 | 2015年05月01日 | 2015年07月16日 | 85 | |
89 | 附属设备安装 |
76天 | 2015年07月17日 | 2015年09月30日 | 88 | |
90 | 输煤系统 |
413天 | 2014年07月03日 | 2015年08月20日 | ||
91 | 土方开挖及基础换填 |
29天 | 2014年07月03日 | 2014年07月31日 | ||
92 | 圆形煤场基础施工及挡墙施工 |
153天 | 2014年08月01日 | 2014年12月31日 | 91 | |
93 | 圆形煤场设备安装 |
122天 | 2015年03月01日 | 2015年06月30日 | 92[FS+59] | |
94 | 调试 |
50天 | 2015年07月01日 | 2015年08月19日 | 93 | |
95 | 具备上煤条件 |
0天 | 2015年08月20日 | 2015年08月20日 | 94,100,103,114 | |
96 | 输煤转运站基础施工 |
72天 | 2014年09月20日 | 2014年11月30日 | ||
97 | 输煤转运站上部结构施工 |
62天 | 2014年12月01日 | 2015年01月31日 | 96 | |
98 | 输煤栈桥安装 |
89天 | 2015年02月01日 | 2015年04月30日 | 97 | |
99 | 输煤系统设备安装 |
92天 | 2015年05月01日 | 2015年07月31日 | 98 | |
100 | 调试 |
19天 | 2015年08月01日 | 2015年08月19日 | 99 | |
101 | 翻车机室结构施工 |
139天 | 2014年09月15日 | 2015年01月31日 | ||
102 | 翻车室设备安装 |
150天 | 2015年02月01日 | 2015年06月30日 | 101 | |
103 | 调试 |
50天 | 2015年07月01日 | 2015年08月19日 | 102 | |
104 | 燃油系统 |
304天 | 2014年08月01日 | 2015年05月31日 | ||
105 | 燃油泵房土建施工 |
122天 | 2014年08月01日 | 2014年11月30日 | ||
106 | 设备及管道安装 |
92天 | 2015年03月01日 | 2015年05月31日 | 105[FS+90] | |
107 | 除灰系统 |
334天 | 2014年08月01日 | 2015年06月30日 | ||
108 | 灰库基础及桶壁施工 |
122天 | 2014年08月01日 | 2014年11月30日 | ||
109 | 灰库设备安装 |
92天 | 2015年03月01日 | 2015年05月31日 | 108[FS+90] | |
110 | 输灰系统调试 |
30天 | 2015年06月01日 | 2015年06月30日 | 109 | |
111 | 灰场施工 |
122天 | 2014年08月01日 | 2014年11月30日 | ||
112 | 灰场施工 |
92天 | 2015年03月01日 | 2015年05月31日 | 111[FS+90] | |
113 | 铁路施工 |
122天 | 2014年09月01日 | 2014年12月31日 | ||
114 | 铁路施工 |
122天 | 2015年03月01日 | 2015年06月30日 | 113[FS+58] |
