文件编号 | 14910 | 工期 | 540天 | 开始时间 | 2014-12-01 | 结束时间 | 2016-05-23 |
任务数 | 30K | 整理日期 | 2019/5/17 | 下载次数 | 3915次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

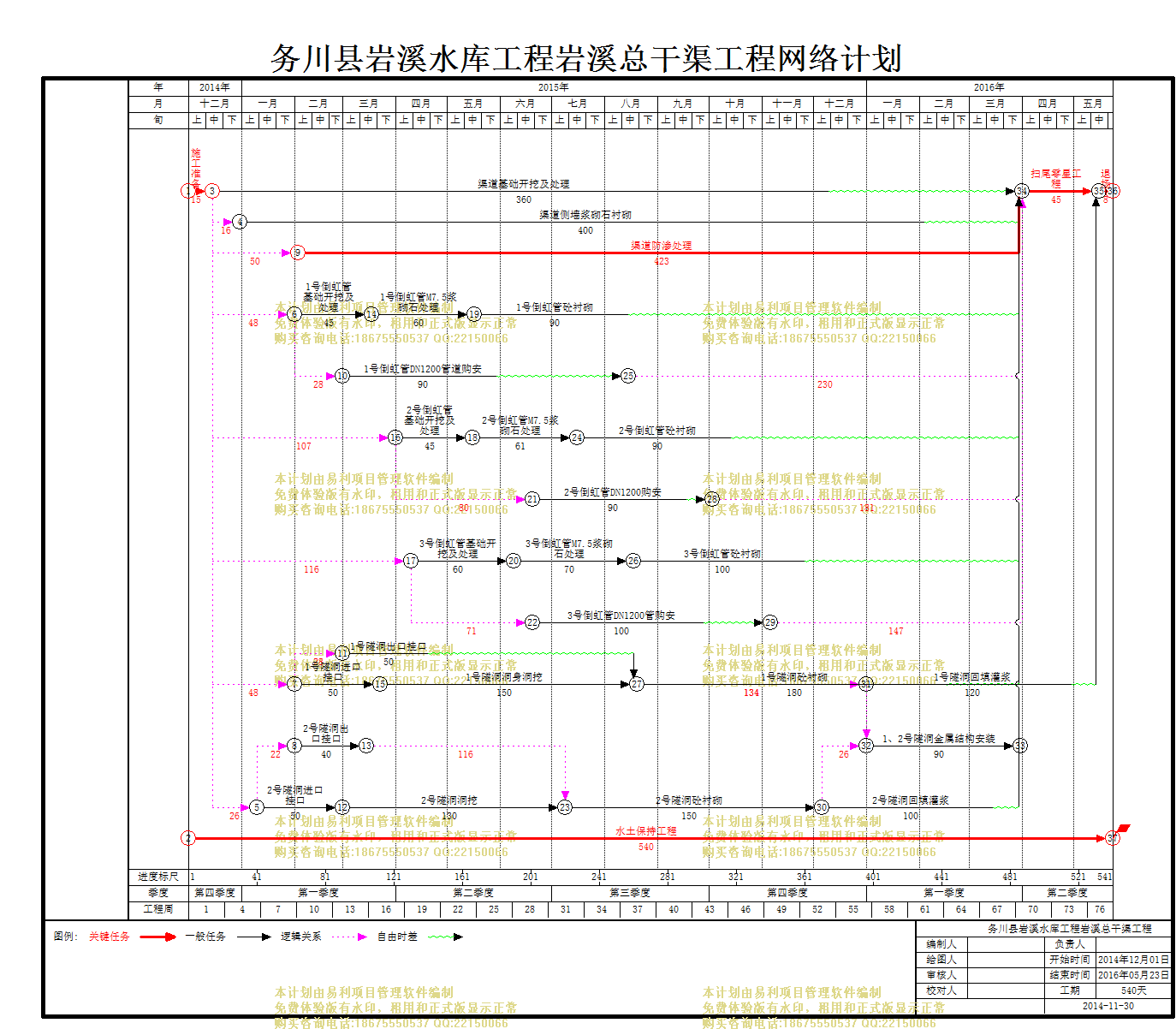

务川县岩溪水库工程岩溪总干渠工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 施工准备 |
15天 | 2014年12月01日 | 2014年12月15日 |
2 | 渠道基础开挖及处理 |
360天 | 2014年12月15日 | 2015年12月09日 |
3 | 渠道侧墙浆砌石衬砌 |
400天 | 2014年12月31日 | 2016年02月03日 |
4 | 渠道防渗处理 |
423天 | 2015年02月03日 | 2016年03月31日 |
5 | 1号倒虹管基础开挖及处理 |
45天 | 2015年02月01日 | 2015年03月17日 |
6 | 1号倒虹管M7.5浆砌石处理 |
60天 | 2015年03月18日 | 2015年05月16日 |
7 | 1号倒虹管DN1200管道购安 |
90天 | 2015年03月01日 | 2015年05月29日 |
8 | 1号倒虹管砼衬砌 |
90天 | 2015年05月17日 | 2015年08月14日 |
9 | 2号倒虹管基础开挖及处理 |
45天 | 2015年04月01日 | 2015年05月15日 |
10 | 2号倒虹管M7.5浆砌石处理 |
61天 | 2015年05月16日 | 2015年07月15日 |
11 | 2号倒虹管DN1200购安 |
90天 | 2015年06月20日 | 2015年09月17日 |
12 | 2号倒虹管砼衬砌 |
90天 | 2015年07月16日 | 2015年10月13日 |
13 | 3号倒虹管基础开挖及处理 |
60天 | 2015年04月10日 | 2015年06月08日 |
14 | 3号倒虹管M7.5浆砌石处理 |
70天 | 2015年06月09日 | 2015年08月17日 |
15 | 3号倒虹管DN1200管购安 |
100天 | 2015年06月20日 | 2015年09月27日 |
16 | 3号倒虹管砼衬砌 |
100天 | 2015年08月18日 | 2015年11月25日 |
17 | 1号隧洞进口挂口 |
50天 | 2015年02月01日 | 2015年03月22日 |
18 | 1号隧洞出口挂口 |
50天 | 2015年03月01日 | 2015年04月19日 |
19 | 1号隧洞洞身洞挖 |
150天 | 2015年03月23日 | 2015年08月19日 |
20 | 1号隧洞砼衬砌 |
180天 | 2015年08月20日 | 2016年02月15日 |
21 | 1号隧洞回填灌浆 |
120天 | 2016年01月01日 | 2016年04月29日 |
22 | 2号隧洞进口挂口 |
50天 | 2015年01月10日 | 2015年02月28日 |
23 | 2号隧洞出口挂口 |
40天 | 2015年02月01日 | 2015年03月12日 |
24 | 2号隧洞洞挖 |
130天 | 2015年03月01日 | 2015年07月08日 |
25 | 2号隧洞砼衬砌 |
150天 | 2015年07月09日 | 2015年12月05日 |
26 | 2号隧洞回填灌浆 |
100天 | 2015年12月06日 | 2016年03月14日 |
27 | 1、2号隧洞金属结构安装 |
90天 | 2016年01月01日 | 2016年03月30日 |
28 | 水土保持工程 |
540天 | 2014年12月01日 | 2016年05月23日 |
29 | 扫尾零星工程 |
45天 | 2016年04月01日 | 2016年05月15日 |
30 | 退场 |
8天 | 2016年05月16日 | 2016年05月23日 |
