 洗涤厂试桩工期安排

洗涤厂试桩工期安排

文件编号 14923 工期 32天 开始时间 2014-04-06 结束时间 2014-05-07
任务数 34K 整理日期 2019/5/17 下载次数 3917
下载地址 计划文件点击下载(登录后才可以下载)

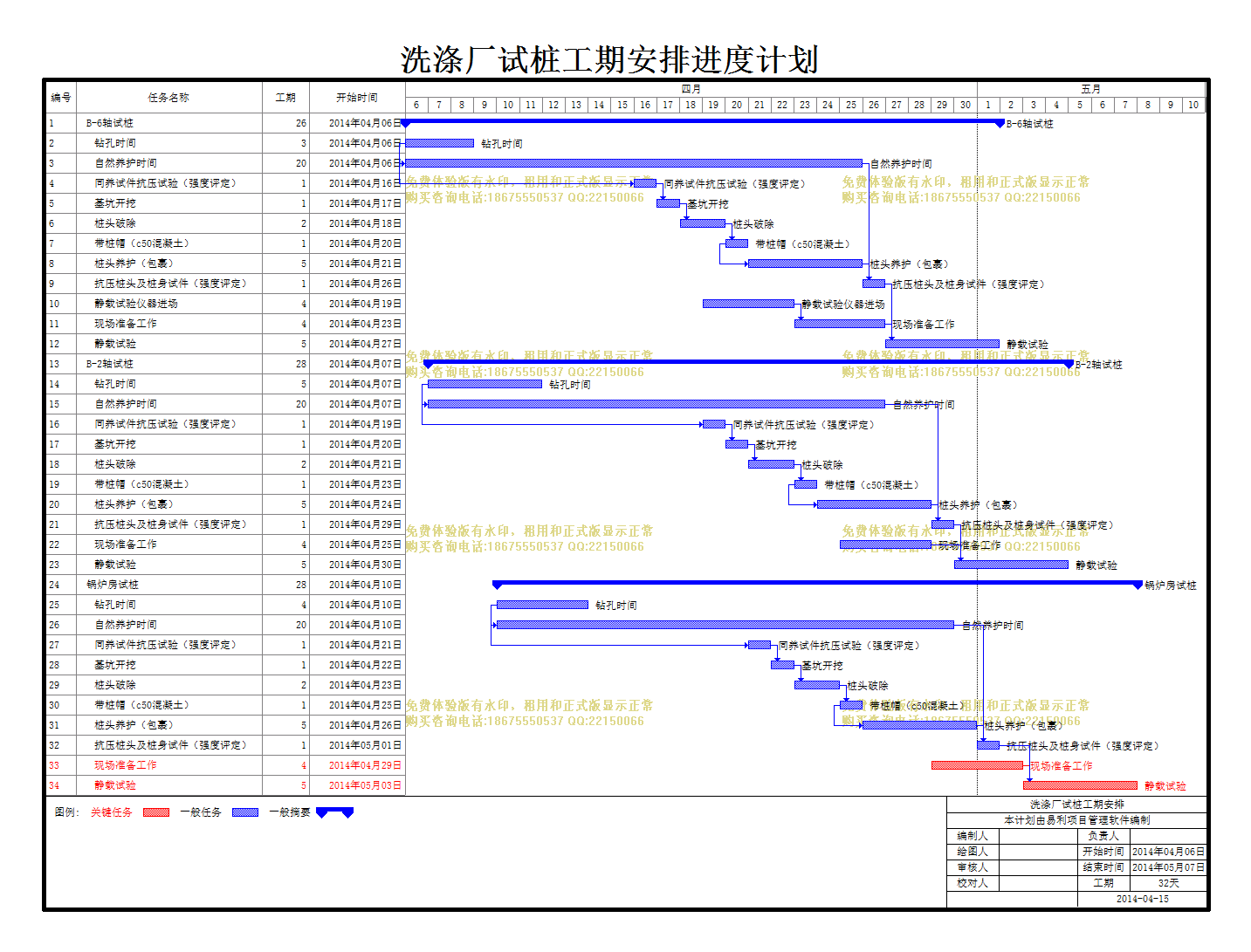

计划内容
洗涤厂试桩工期安排

编号

任务名称

工期

开始时间

结束时间

1
B-6轴试桩
26天 2014年04月06日 2014年05月01日
2
钻孔时间
3天 2014年04月06日 2014年04月08日
3
自然养护时间
20天 2014年04月06日 2014年04月25日
4
同养试件抗压试验(强度评定)
1天 2014年04月16日 2014年04月16日
5
基坑开挖
1天 2014年04月17日 2014年04月17日
6
桩头破除
2天 2014年04月18日 2014年04月19日
7
带桩帽(c50混凝土)
1天 2014年04月20日 2014年04月20日
8
桩头养护(包裹)
5天 2014年04月21日 2014年04月25日
9
抗压桩头及桩身试件(强度评定)
1天 2014年04月26日 2014年04月26日
10
静载试验仪器进场
4天 2014年04月19日 2014年04月22日
11
现场准备工作
4天 2014年04月23日 2014年04月26日
12
静载试验
5天 2014年04月27日 2014年05月01日
13
B-2轴试桩
28天 2014年04月07日 2014年05月04日
14
钻孔时间
5天 2014年04月07日 2014年04月11日
15
自然养护时间
20天 2014年04月07日 2014年04月26日
16
同养试件抗压试验(强度评定)
1天 2014年04月19日 2014年04月19日
17
基坑开挖
1天 2014年04月20日 2014年04月20日
18
桩头破除
2天 2014年04月21日 2014年04月22日
19
带桩帽(c50混凝土)
1天 2014年04月23日 2014年04月23日
20
桩头养护(包裹)
5天 2014年04月24日 2014年04月28日
21
抗压桩头及桩身试件(强度评定)
1天 2014年04月29日 2014年04月29日
22
现场准备工作
4天 2014年04月25日 2014年04月28日
23
静载试验
5天 2014年04月30日 2014年05月04日
24
锅炉房试桩
28天 2014年04月10日 2014年05月07日
25
钻孔时间
4天 2014年04月10日 2014年04月13日
26
自然养护时间
20天 2014年04月10日 2014年04月29日
27
同养试件抗压试验(强度评定)
1天 2014年04月21日 2014年04月21日
28
基坑开挖
1天 2014年04月22日 2014年04月22日
29
桩头破除
2天 2014年04月23日 2014年04月24日
30
带桩帽(c50混凝土)
1天 2014年04月25日 2014年04月25日
31
桩头养护(包裹)
5天 2014年04月26日 2014年04月30日
32
抗压桩头及桩身试件(强度评定)
1天 2014年05月01日 2014年05月01日
33
现场准备工作
4天 2014年04月29日 2014年05月02日
34
静载试验
5天 2014年05月03日 2014年05月07日

局部效果预览,详细内容请下载附件查看
