咨询QQ:1592397559 软件交流群④:160391824(高级群)
欢迎访问易利项目管理网!
 香港P2项目总体进度计划

香港P2项目总体进度计划

文件编号 14981 工期 900天 开始时间 2016-07-01 结束时间 2018-12-17
任务数 25K 整理日期 2019/5/17 下载次数 3901
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

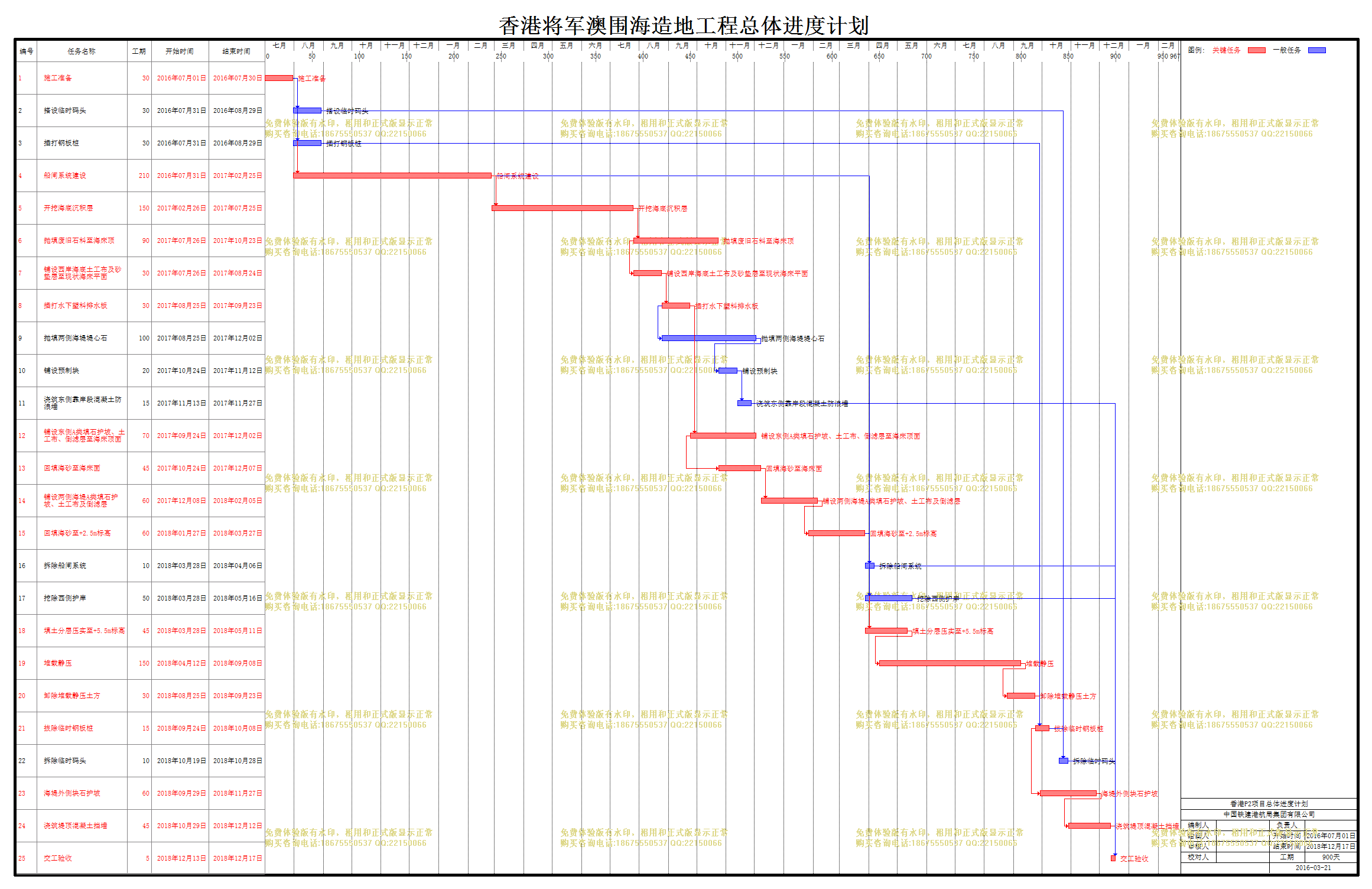

香港P2项目总体进度计划

编号

任务名称

工期

开始时间

结束时间

1
施工准备
30天 2016年07月01日 2016年07月30日
2
搭设临时码头
30天 2016年07月31日 2016年08月29日
3
插打钢板桩
30天 2016年07月31日 2016年08月29日
4
船闸系统建设
210天 2016年07月31日 2017年02月25日
5
开挖海底沉积层
150天 2017年02月26日 2017年07月25日
6
抛填废旧石料至海床顶
90天 2017年07月26日 2017年10月23日
7
铺设西岸海底土工布及砂垫层至现状海床平面
30天 2017年07月26日 2017年08月24日
8
插打水下塑料排水板
30天 2017年08月25日 2017年09月23日
9
抛填两侧海堤堤心石
100天 2017年08月25日 2017年12月02日
10
铺设预制块
20天 2017年10月24日 2017年11月12日
11
浇筑东侧靠岸段混凝土防浪墙
15天 2017年11月13日 2017年11月27日
12
铺设东侧A类填石护坡、土工布、倒滤层至海床顶面
70天 2017年09月24日 2017年12月02日
13
回填海砂至海床面
45天 2017年10月24日 2017年12月07日
14
铺设两侧海堤A类填石护坡、土工布及倒滤层
60天 2017年12月08日 2018年02月05日
15
回填海砂至+2.5m标高
60天 2018年01月27日 2018年03月27日
16
拆除船闸系统
10天 2018年03月28日 2018年04月06日
17
挖除西侧护岸
50天 2018年03月28日 2018年05月16日
18
填土分层压实至+5.5m标高
45天 2018年03月28日 2018年05月11日
19
堆载静压
150天 2018年04月12日 2018年09月08日
20
卸除堆载静压土方
30天 2018年08月25日 2018年09月23日
21
拔除临时钢板桩
15天 2018年09月24日 2018年10月08日
22
拆除临时码头
10天 2018年10月19日 2018年10月28日
23
海堤外侧块石护坡
60天 2018年09月29日 2018年11月27日
24
浇筑堤顶混凝土挡墙
45天 2018年10月29日 2018年12月12日
25
交工验收
5天 2018年12月13日 2018年12月17日

局部效果预览,详细内容请下载附件查看
