文件编号 | 14987 | 工期 | 31天 | 开始时间 | 2015-11-05 | 结束时间 | 2015-12-05 |
任务数 | 33K | 整理日期 | 2019/5/17 | 下载次数 | 3909次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

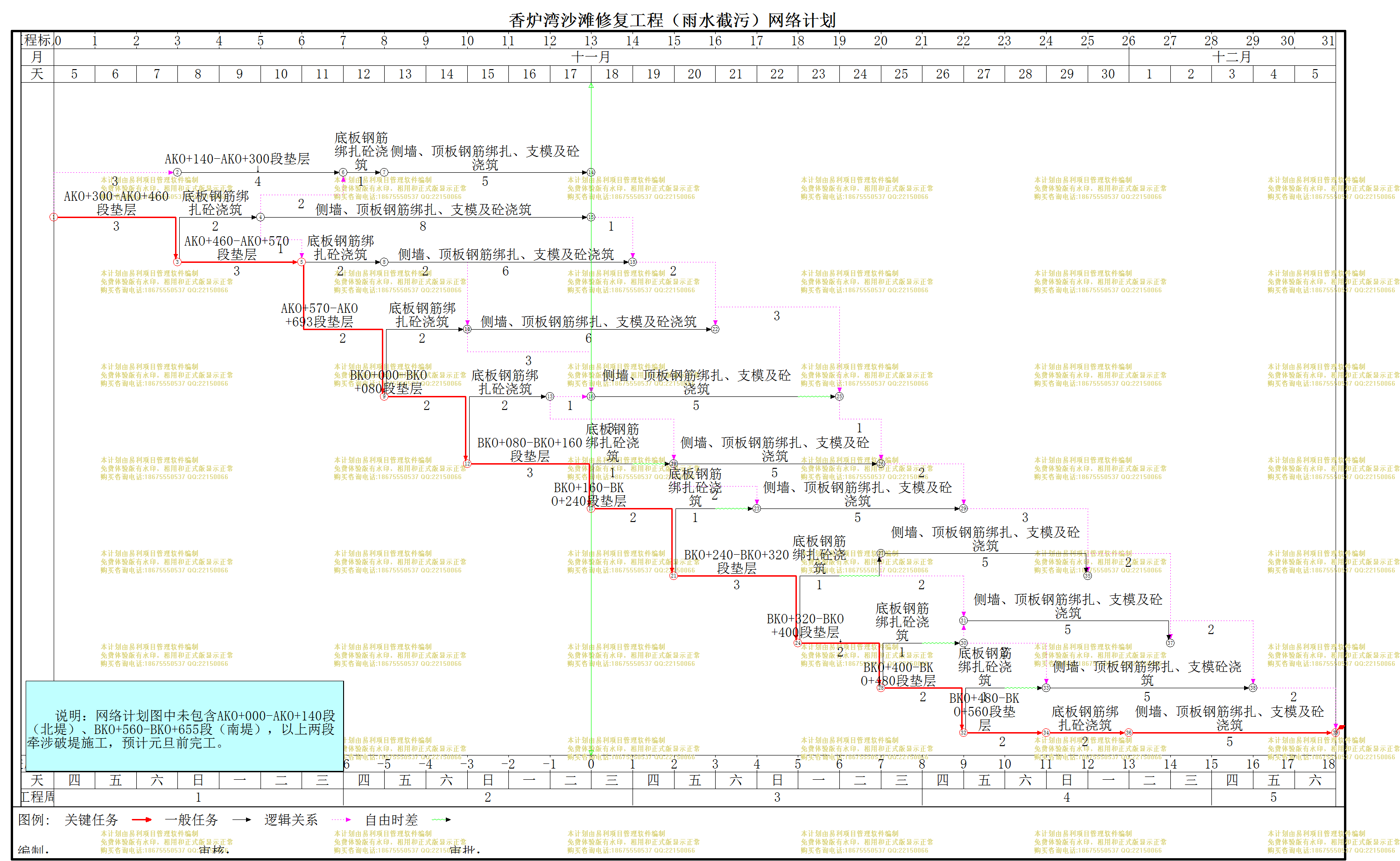

香炉湾沙滩修复工程(雨水截污) | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | AKO+300-AKO+460段垫层 |
3天 | 2015年11月05日 | 2015年11月07日 | ||
2 | 底板钢筋绑扎砼浇筑 |
2天 | 2015年11月08日 | 2015年11月09日 | 1 | |
3 | 侧墙、顶板钢筋绑扎、支模及砼浇筑 |
8天 | 2015年11月10日 | 2015年11月17日 | 2 | |
4 | AKO+460-AKO+570段垫层 |
3天 | 2015年11月08日 | 2015年11月10日 | 1 | |
5 | AKO+570-AKO+693段垫层 |
2天 | 2015年11月11日 | 2015年11月12日 | 2[FS+1],4 | |
6 | 底板钢筋绑扎砼浇筑 |
2天 | 2015年11月13日 | 2015年11月14日 | 5 | |
7 | 侧墙、顶板钢筋绑扎、支模及砼浇筑 |
6天 | 2015年11月15日 | 2015年11月20日 | 33[FF+2],8[FS+2],6 | |
8 | 底板钢筋绑扎砼浇筑 |
2天 | 2015年11月11日 | 2015年11月12日 | 2[FS+1],4 | |
9 | AKO+140-AKO+300段垫层 |
4天 | 2015年11月08日 | 2015年11月11日 | 1[SS] | |
10 | 底板钢筋绑扎砼浇筑 |
1天 | 2015年11月12日 | 2015年11月12日 | 2[FS+2],9 | |
11 | 侧墙、顶板钢筋绑扎、支模及砼浇筑 |
5天 | 2015年11月13日 | 2015年11月17日 | 10 | |
12 | BKO+000-BKO+080段垫层 |
2天 | 2015年11月13日 | 2015年11月14日 | 5 | |
13 | 底板钢筋绑扎砼浇筑 |
2天 | 2015年11月15日 | 2015年11月16日 | 12 | |
14 | 侧墙、顶板钢筋绑扎、支模及砼浇筑 |
5天 | 2015年11月18日 | 2015年11月22日 | 13,7[FF+2],6[FS+1] | |
15 | BKO+080-BKO+160段垫层 |
3天 | 2015年11月15日 | 2015年11月17日 | 12 | |
16 | 底板钢筋绑扎砼浇筑 |
1天 | 2015年11月18日 | 2015年11月18日 | 15 | |
17 | 侧墙、顶板钢筋绑扎、支模及砼浇筑 |
5天 | 2015年11月20日 | 2015年11月24日 | 13[FS+3],14[FF+1],16 | |
18 | BKO+160-BKO+240段垫层 |
2天 | 2015年11月18日 | 2015年11月19日 | 15 | |
19 | 底板钢筋绑扎砼浇筑 |
1天 | 2015年11月20日 | 2015年11月20日 | 18 | |
20 | 侧墙、顶板钢筋绑扎、支模及砼浇筑 |
5天 | 2015年11月22日 | 2015年11月26日 | 17[FF+2],16[FS+2],19 | |
21 | BKO+240-BKO+320段垫层 |
3天 | 2015年11月20日 | 2015年11月22日 | 18 | |
22 | 底板钢筋绑扎砼浇筑 |
1天 | 2015年11月23日 | 2015年11月23日 | 21 | |
23 | 侧墙、顶板钢筋绑扎、支模及砼浇筑 |
5天 | 2015年11月25日 | 2015年11月29日 | 20[FF+3],22 | |
24 | BKO+320-BKO+400段垫层 |
2天 | 2015年11月23日 | 2015年11月24日 | 21 | |
25 | 底板钢筋绑扎砼浇筑 |
1天 | 2015年11月25日 | 2015年11月25日 | 24 | |
26 | 侧墙、顶板钢筋绑扎、支模及砼浇筑 |
5天 | 2015年11月27日 | 2015年12月01日 | 23[FF+2],22[FS+2],25 | |
27 | BKO+400-BKO+480段垫层 |
2天 | 2015年11月25日 | 2015年11月26日 | 24 | |
28 | 底板钢筋绑扎砼浇筑 |
1天 | 2015年11月27日 | 2015年11月27日 | 27 | |
29 | 侧墙、顶板钢筋绑扎、支模砼浇筑 |
5天 | 2015年11月29日 | 2015年12月03日 | 26[FF+2],25[FS+2],28 | |
30 | BKO+480-BKO+560段垫层 |
2天 | 2015年11月27日 | 2015年11月28日 | 27 | |
31 | 底板钢筋绑扎砼浇筑 |
2天 | 2015年11月29日 | 2015年11月30日 | 30 | |
32 | 侧墙、顶板钢筋绑扎、支模及砼浇筑 |
5天 | 2015年12月01日 | 2015年12月05日 | 29[FF+2],31 | |
33 | 侧墙、顶板钢筋绑扎、支模及砼浇筑 |
6天 | 2015年11月13日 | 2015年11月18日 | 3[FF+1],8 |
