文件编号 | 14988 | 工期 | 58天 | 开始时间 | 2015-11-04 | 结束时间 | 2015-12-31 |
任务数 | 24K | 整理日期 | 2019/5/17 | 下载次数 | 3900次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

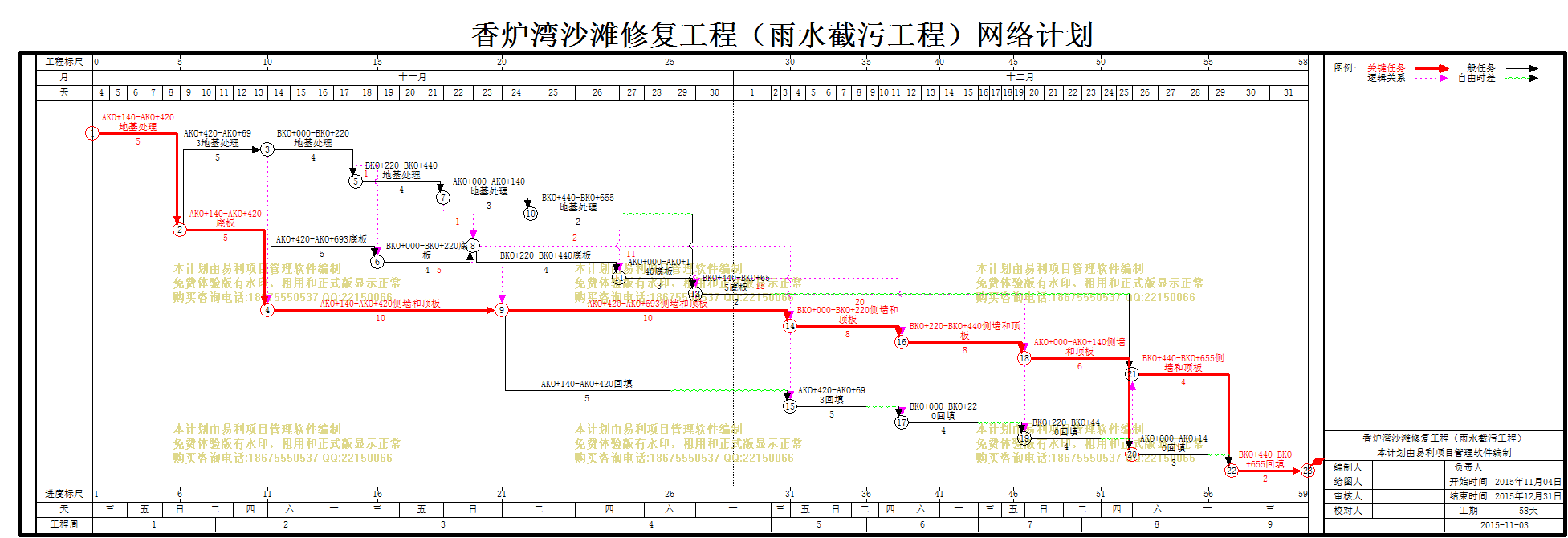

香炉湾沙滩修复工程(雨水截污工程) | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | AKO+140-AKO+420地基处理 |
5天 | 2015年11月04日 | 2015年11月08日 |
2 | AKO+420-AKO+693地基处理 |
5天 | 2015年11月09日 | 2015年11月13日 |
3 | BKO+000-BKO+220地基处理 |
4天 | 2015年11月14日 | 2015年11月17日 |
4 | BKO+220-BKO+440地基处理 |
4天 | 2015年11月18日 | 2015年11月21日 |
5 | AKO+000-AKO+140地基处理 |
3天 | 2015年11月22日 | 2015年11月24日 |
6 | BKO+440-BKO+655地基处理 |
2天 | 2015年11月25日 | 2015年11月26日 |
7 | AKO+140-AKO+420底板 |
5天 | 2015年11月09日 | 2015年11月13日 |
8 | AKO+420-AKO+693底板 |
5天 | 2015年11月14日 | 2015年11月18日 |
9 | BKO+000-BKO+220底板 |
4天 | 2015年11月19日 | 2015年11月22日 |
10 | BKO+220-BKO+440底板 |
4天 | 2015年11月23日 | 2015年11月26日 |
11 | AKO+000-AKO+140底板 |
3天 | 2015年11月27日 | 2015年11月29日 |
12 | BKO+440-BKO+655底板 |
2天 | 2015年11月30日 | 2015年12月01日 |
13 | AKO+140-AKO+420侧墙和顶板 |
10天 | 2015年11月14日 | 2015年11月23日 |
14 | AKO+420-AKO+693侧墙和顶板 |
10天 | 2015年11月24日 | 2015年12月03日 |
15 | BKO+000-BKO+220侧墙和顶板 |
8天 | 2015年12月04日 | 2015年12月11日 |
16 | BKO+220-BKO+440侧墙和顶板 |
8天 | 2015年12月12日 | 2015年12月19日 |
17 | AKO+000-AKO+140侧墙和顶板 |
6天 | 2015年12月20日 | 2015年12月25日 |
18 | BKO+440-BKO+655侧墙和顶板 |
4天 | 2015年12月26日 | 2015年12月29日 |
19 | AKO+140-AKO+420回填 |
5天 | 2015年11月24日 | 2015年11月28日 |
20 | AKO+420-AKO+693回填 |
5天 | 2015年12月04日 | 2015年12月08日 |
21 | BKO+000-BKO+220回填 |
4天 | 2015年12月12日 | 2015年12月15日 |
22 | BKO+220-BKO+440回填 |
4天 | 2015年12月20日 | 2015年12月23日 |
23 | AKO+000-AKO+140回填 |
3天 | 2015年12月26日 | 2015年12月28日 |
24 | BKO+440-BKO+655回填 |
2天 | 2015年12月30日 | 2015年12月31日 |
