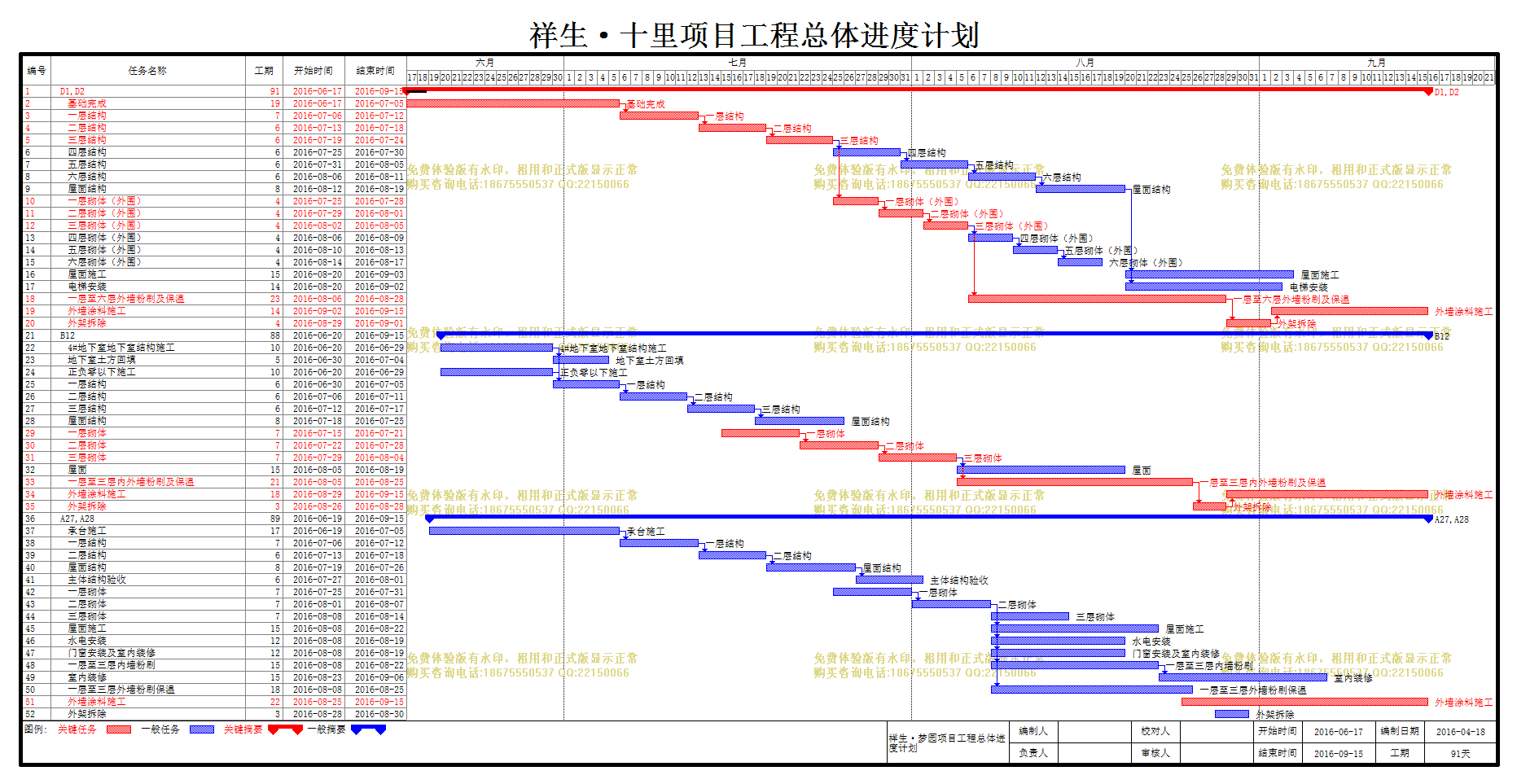

文件编号 15021 工期 91天 开始时间 2016-06-17 结束时间 2016-09-15
任务数 52K 整理日期 2019/5/17 下载次数 3953
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
项目

编号

任务名称

工期

开始时间

结束时间

前置任务

1
D1,D2
91天 2016-06-17 2016-09-15
2
基础完成
19天 2016-06-17 2016-07-05
3
一层结构
7天 2016-07-06 2016-07-12 2
4
二层结构
6天 2016-07-13 2016-07-18 3
5
三层结构
6天 2016-07-19 2016-07-24 4
6
四层结构
6天 2016-07-25 2016-07-30 5
7
五层结构
6天 2016-07-31 2016-08-05 6
8
六层结构
6天 2016-08-06 2016-08-11 7
9
屋面结构
8天 2016-08-12 2016-08-19 8
10
一层砌体(外围)
4天 2016-07-25 2016-07-28 5
11
二层砌体(外围)
4天 2016-07-29 2016-08-01 10
12
三层砌体(外围)
4天 2016-08-02 2016-08-05 11
13
四层砌体(外围)
4天 2016-08-06 2016-08-09 12
14
五层砌体(外围)
4天 2016-08-10 2016-08-13 13
15
六层砌体(外围)
4天 2016-08-14 2016-08-17 14
16
屋面施工
15天 2016-08-20 2016-09-03 9
17
电梯安装
14天 2016-08-20 2016-09-02 9
18
一层至六层外墙粉刷及保温
23天 2016-08-06 2016-08-28 12
19
外墙涂料施工
14天 2016-09-02 2016-09-15 20
20
外架拆除
4天 2016-08-29 2016-09-01 18
21
B12
88天 2016-06-20 2016-09-15
22
4#地下室地下室结构施工
10天 2016-06-20 2016-06-29
23
地下室土方回填
5天 2016-06-30 2016-07-04 22
24
正负零以下施工
10天 2016-06-20 2016-06-29
25
一层结构
6天 2016-06-30 2016-07-05 22,24
26
二层结构
6天 2016-07-06 2016-07-11 25
27
三层结构
6天 2016-07-12 2016-07-17 26
28
屋面结构
8天 2016-07-18 2016-07-25 27
29
一层砌体
7天 2016-07-15 2016-07-21
30
二层砌体
7天 2016-07-22 2016-07-28 29
31
三层砌体
7天 2016-07-29 2016-08-04 30
32
屋面
15天 2016-08-05 2016-08-19 31
33
一层至三层内外墙粉刷及保温
21天 2016-08-05 2016-08-25 31
34
外墙涂料施工
18天 2016-08-29 2016-09-15 35
35
外架拆除
3天 2016-08-26 2016-08-28 33
36
A27,A28
89天 2016-06-19 2016-09-15
37
承台施工
17天 2016-06-19 2016-07-05
38
一层结构
7天 2016-07-06 2016-07-12 37
39
二层结构
6天 2016-07-13 2016-07-18 38
40
屋面结构
8天 2016-07-19 2016-07-26 39
41
主体结构验收
6天 2016-07-27 2016-08-01 40
42
一层砌体
7天 2016-07-25 2016-07-31
43
二层砌体
7天 2016-08-01 2016-08-07 42
44
三层砌体
7天 2016-08-08 2016-08-14
45
屋面施工
15天 2016-08-08 2016-08-22 43
46
水电安装
12天 2016-08-08 2016-08-19 43
47
门窗安装及室内装修
12天 2016-08-08 2016-08-19 43
48
一层至三层内墙粉刷
15天 2016-08-08 2016-08-22 43
49
室内装修
15天 2016-08-23 2016-09-06 48
50
一层至三层外墙粉刷保温
18天 2016-08-08 2016-08-25 43
51
外墙涂料施工
22天 2016-08-25 2016-09-15
52
外架拆除
3天 2016-08-28 2016-08-30
