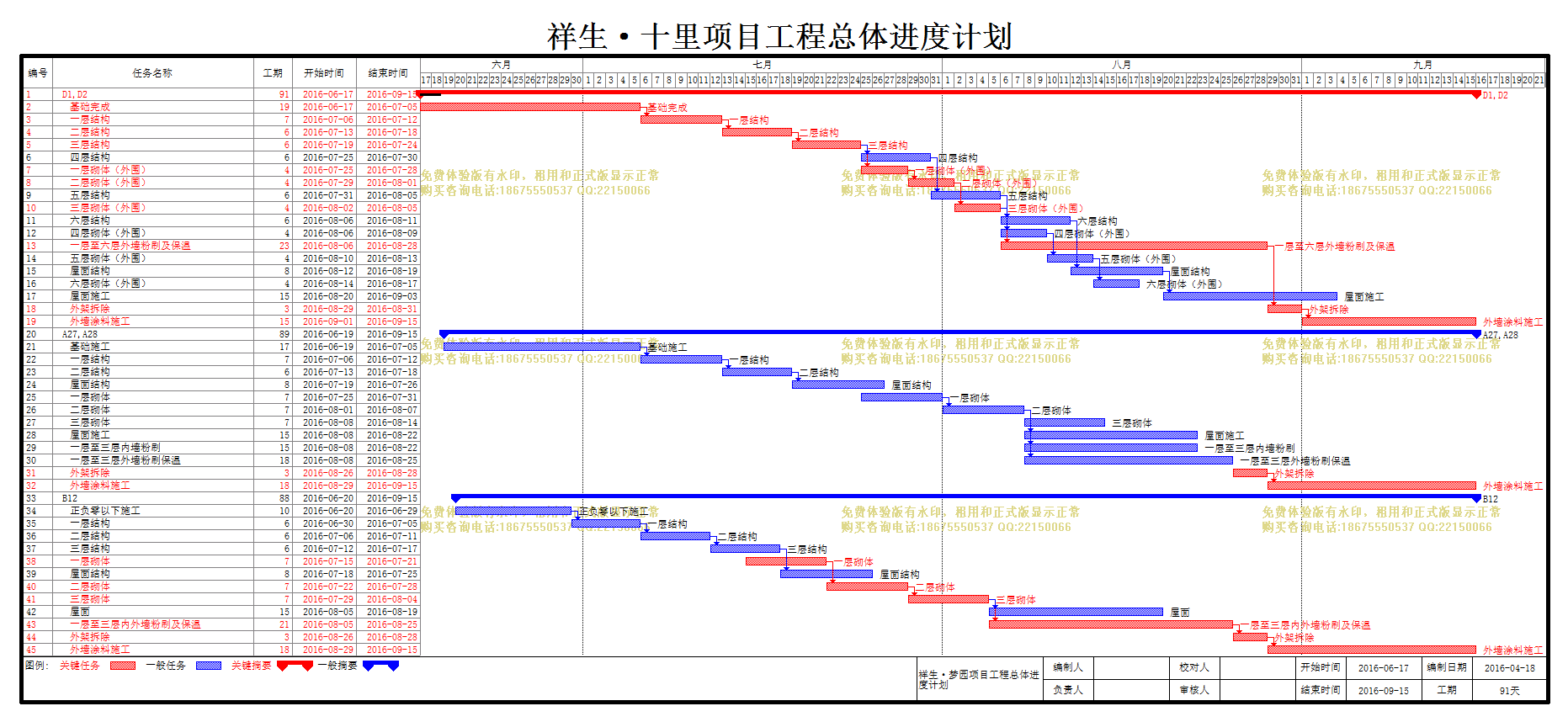

文件编号 15022 工期 91天 开始时间 2016-06-17 结束时间 2016-09-15
任务数 45K 整理日期 2019/5/17 下载次数 3949
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
项目

编号

任务名称

工期

开始时间

结束时间

前置任务

1
D1,D2
91天 2016-06-17 2016-09-15
2
基础完成
19天 2016-06-17 2016-07-05
3
一层结构
7天 2016-07-06 2016-07-12 2
4
二层结构
6天 2016-07-13 2016-07-18 3
5
三层结构
6天 2016-07-19 2016-07-24 4
6
四层结构
6天 2016-07-25 2016-07-30 5
7
一层砌体(外围)
4天 2016-07-25 2016-07-28 5
8
二层砌体(外围)
4天 2016-07-29 2016-08-01 7
9
五层结构
6天 2016-07-31 2016-08-05 6
10
三层砌体(外围)
4天 2016-08-02 2016-08-05 8
11
六层结构
6天 2016-08-06 2016-08-11 9
12
四层砌体(外围)
4天 2016-08-06 2016-08-09 10
13
一层至六层外墙粉刷及保温
23天 2016-08-06 2016-08-28 10
14
五层砌体(外围)
4天 2016-08-10 2016-08-13 12
15
屋面结构
8天 2016-08-12 2016-08-19 11
16
六层砌体(外围)
4天 2016-08-14 2016-08-17 14
17
屋面施工
15天 2016-08-20 2016-09-03 15
18
外架拆除
3天 2016-08-29 2016-08-31 13
19
外墙涂料施工
15天 2016-09-01 2016-09-15 18
20
A27,A28
89天 2016-06-19 2016-09-15
21
基础施工
17天 2016-06-19 2016-07-05
22
一层结构
7天 2016-07-06 2016-07-12 21
23
二层结构
6天 2016-07-13 2016-07-18 22
24
屋面结构
8天 2016-07-19 2016-07-26 23
25
一层砌体
7天 2016-07-25 2016-07-31
26
二层砌体
7天 2016-08-01 2016-08-07 25
27
三层砌体
7天 2016-08-08 2016-08-14
28
屋面施工
15天 2016-08-08 2016-08-22 26
29
一层至三层内墙粉刷
15天 2016-08-08 2016-08-22 26
30
一层至三层外墙粉刷保温
18天 2016-08-08 2016-08-25 26
31
外架拆除
3天 2016-08-26 2016-08-28
32
外墙涂料施工
18天 2016-08-29 2016-09-15 31
33
B12
88天 2016-06-20 2016-09-15
34
正负零以下施工
10天 2016-06-20 2016-06-29
35
一层结构
6天 2016-06-30 2016-07-05 34
36
二层结构
6天 2016-07-06 2016-07-11 35
37
三层结构
6天 2016-07-12 2016-07-17 36
38
一层砌体
7天 2016-07-15 2016-07-21
39
屋面结构
8天 2016-07-18 2016-07-25 37
40
二层砌体
7天 2016-07-22 2016-07-28 38
41
三层砌体
7天 2016-07-29 2016-08-04 40
42
屋面
15天 2016-08-05 2016-08-19 41
43
一层至三层内外墙粉刷及保温
21天 2016-08-05 2016-08-25 41
44
外架拆除
3天 2016-08-26 2016-08-28 43
45
外墙涂料施工
18天 2016-08-29 2016-09-15 44
