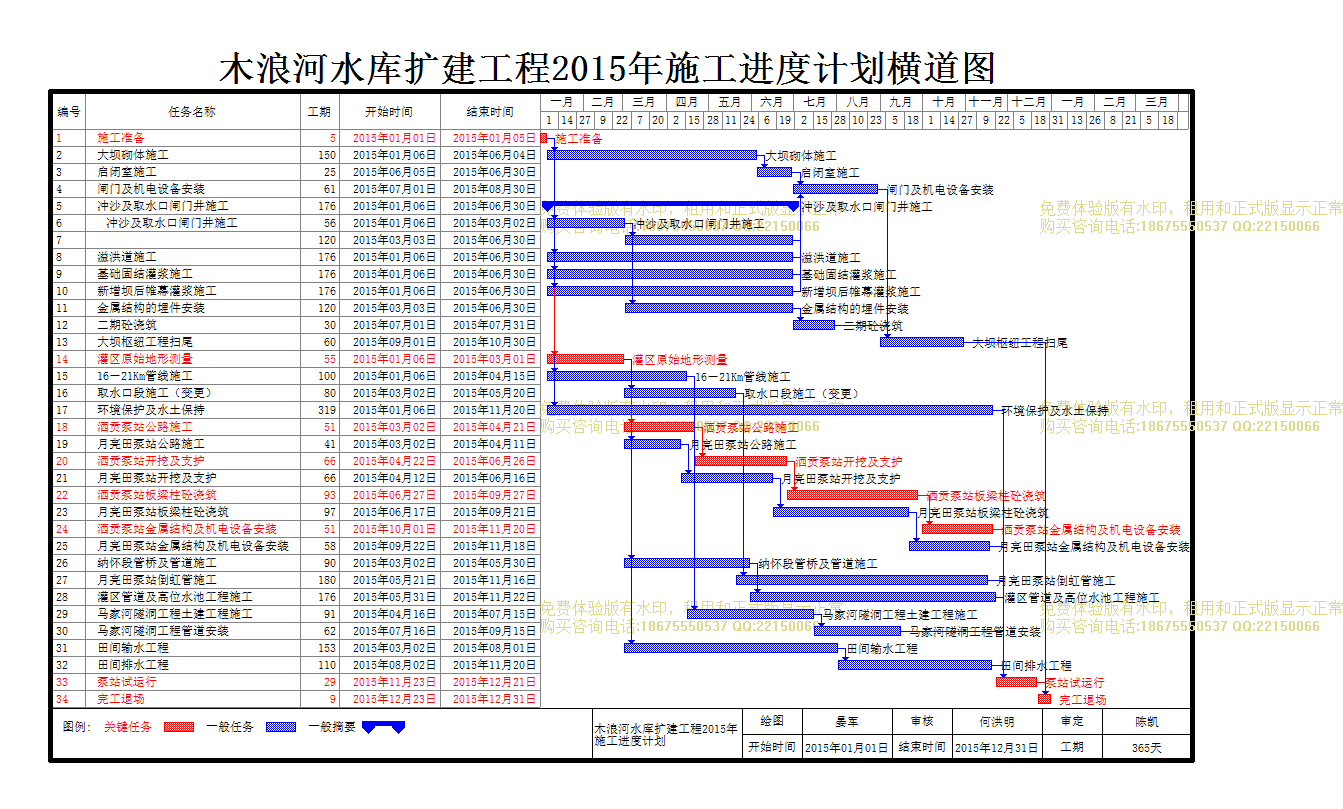

 兴义市木浪河水库扩建工程管线工程2015年施工进度计划横道图

兴义市木浪河水库扩建工程管线工程2015年施工进度计划横道图

文件编号 15473 工期 365天 开始时间 2015-01-01 结束时间 2015-12-31
任务数 34K 整理日期 2019/5/17 下载次数 4024
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
兴义市木浪河水库扩建工程管线工程2015年施工进度计划横道图

编号

任务名称

工期

开始时间

结束时间

1
施工准备
5天 2015年01月01日 2015年01月05日
2
大坝砌体施工
150天 2015年01月06日 2015年06月04日
3
启闭室施工
25天 2015年06月05日 2015年06月30日
4
闸门及机电设备安装
61天 2015年07月01日 2015年08月30日
5
冲沙及取水口闸门井施工
176天 2015年01月06日 2015年06月30日
6
冲沙及取水口闸门井施工
56天 2015年01月06日 2015年03月02日
7
120天 2015年03月03日 2015年06月30日
8
溢洪道施工
176天 2015年01月06日 2015年06月30日
9
基础固结灌浆施工
176天 2015年01月06日 2015年06月30日
10
新增坝后帷幕灌浆施工
176天 2015年01月06日 2015年06月30日
11
金属结构的埋件安装
120天 2015年03月03日 2015年06月30日
12
二期砼浇筑
30天 2015年07月01日 2015年07月31日
13
大坝枢纽工程扫尾
60天 2015年09月01日 2015年10月30日
14
灌区原始地形测量
55天 2015年01月06日 2015年03月01日
15
16-21Km管线施工
100天 2015年01月06日 2015年04月15日
16
取水口段施工(变更)
80天 2015年03月02日 2015年05月20日
17
环境保护及水土保持
319天 2015年01月06日 2015年11月20日
18
洒贡泵站公路施工
51天 2015年03月02日 2015年04月21日
19
月亮田泵站公路施工
41天 2015年03月02日 2015年04月11日
20
洒贡泵站开挖及支护
66天 2015年04月22日 2015年06月26日
21
月亮田泵站开挖及支护
66天 2015年04月12日 2015年06月16日
22
洒贡泵站板梁柱砼浇筑
93天 2015年06月27日 2015年09月27日
23
月亮田泵站板梁柱砼浇筑
97天 2015年06月17日 2015年09月21日
24
洒贡泵站金属结构及机电设备安装
51天 2015年10月01日 2015年11月20日
25
月亮田泵站金属结构及机电设备安装
58天 2015年09月22日 2015年11月18日
26
纳怀段管桥及管道施工
90天 2015年03月02日 2015年05月30日
27
月亮田泵站倒虹管施工
180天 2015年05月21日 2015年11月16日
28
灌区管道及高位水池工程施工
176天 2015年05月31日 2015年11月22日
29
马家河隧洞工程土建工程施工
91天 2015年04月16日 2015年07月15日
30
马家河隧洞工程管道安装
62天 2015年07月16日 2015年09月15日
31
田间输水工程
153天 2015年03月02日 2015年08月01日
32
田间排水工程
110天 2015年08月02日 2015年11月20日
33
泵站试运行
29天 2015年11月23日 2015年12月21日
34
完工退场
9天 2015年12月23日 2015年12月31日
