天津东疆港住宅项目A地块景观绿化工程一期施工| 文件编号 | 15700 | 工期 | 301天 | 开始时间 | 2015-09-01 | 结束时间 | 2016-09-27 |
| 任务数 | 28K | 整理日期 | 2019/5/17 | 下载次数 | 3993次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

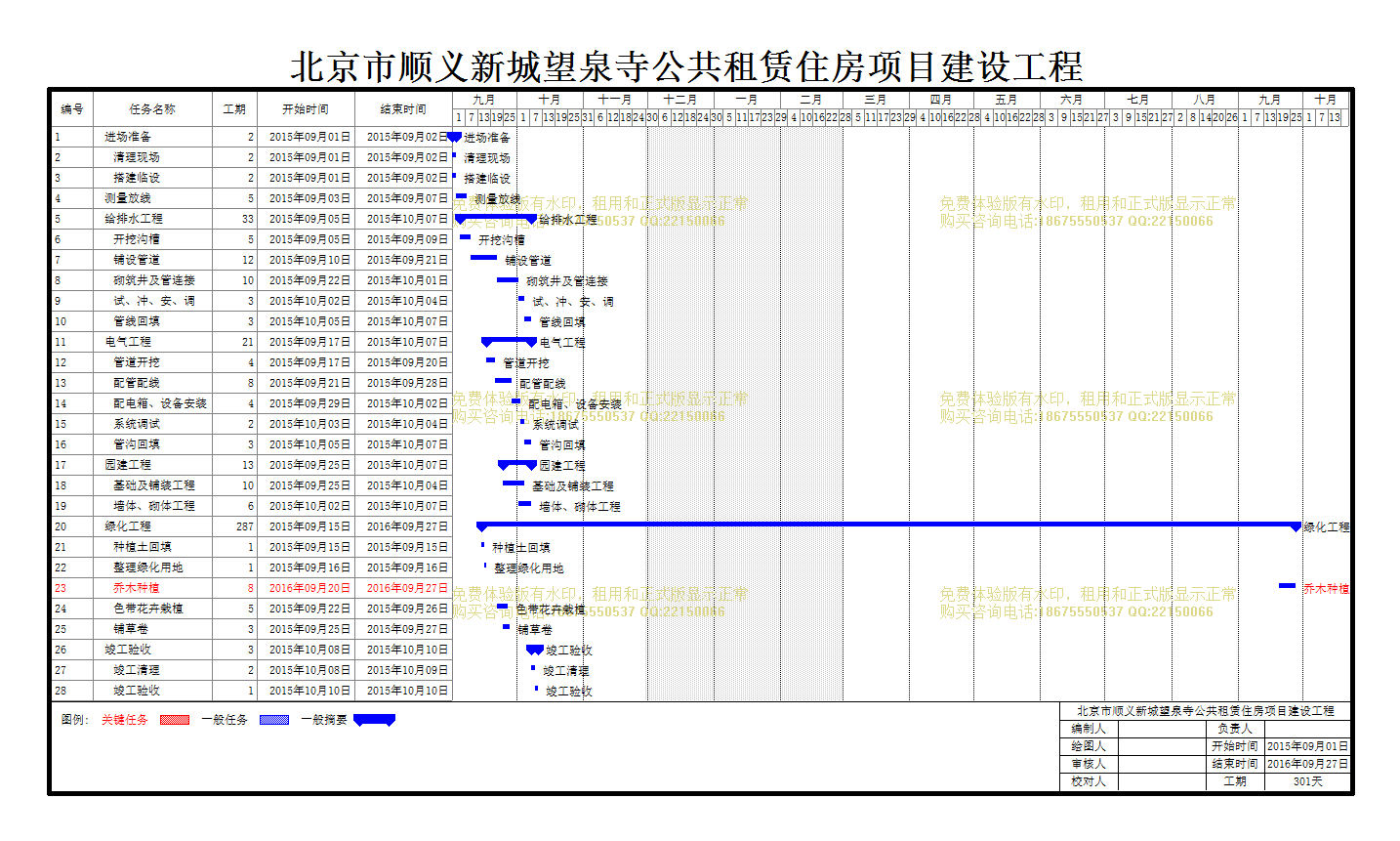

| 天津东疆港住宅项目A地块景观绿化工程一期施工 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 进场准备 |
2天 | 2015年09月01日 | 2015年09月02日 |
| 2 | 清理现场 |
2天 | 2015年09月01日 | 2015年09月02日 |
| 3 | 搭建临设 |
2天 | 2015年09月01日 | 2015年09月02日 |
| 4 | 测量放线 |
5天 | 2015年09月03日 | 2015年09月07日 |
| 5 | 给排水工程 |
33天 | 2015年09月05日 | 2015年10月07日 |
| 6 | 开挖沟槽 |
5天 | 2015年09月05日 | 2015年09月09日 |
| 7 | 铺设管道 |
12天 | 2015年09月10日 | 2015年09月21日 |
| 8 | 砌筑井及管连接 |
10天 | 2015年09月22日 | 2015年10月01日 |
| 9 | 试、冲、安、调 |
3天 | 2015年10月02日 | 2015年10月04日 |
| 10 | 管线回填 |
3天 | 2015年10月05日 | 2015年10月07日 |
| 11 | 电气工程 |
21天 | 2015年09月17日 | 2015年10月07日 |
| 12 | 管道开挖 |
4天 | 2015年09月17日 | 2015年09月20日 |
| 13 | 配管配线 |
8天 | 2015年09月21日 | 2015年09月28日 |
| 14 | 配电箱、设备安装 |
4天 | 2015年09月29日 | 2015年10月02日 |
| 15 | 系统调试 |
2天 | 2015年10月03日 | 2015年10月04日 |
| 16 | 管沟回填 |
3天 | 2015年10月05日 | 2015年10月07日 |
| 17 | 园建工程 |
13天 | 2015年09月25日 | 2015年10月07日 |
| 18 | 基础及铺装工程 |
10天 | 2015年09月25日 | 2015年10月04日 |
| 19 | 墙体、砌体工程 |
6天 | 2015年10月02日 | 2015年10月07日 |
| 20 | 绿化工程 |
287天 | 2015年09月15日 | 2016年09月27日 |
| 21 | 种植土回填 |
1天 | 2015年09月15日 | 2015年09月15日 |
| 22 | 整理绿化用地 |
1天 | 2015年09月16日 | 2015年09月16日 |
| 23 | 乔木种植 |
8天 | 2016年09月20日 | 2016年09月27日 |
| 24 | 色带花卉栽植 |
5天 | 2015年09月22日 | 2015年09月26日 |
| 25 | 铺草卷 |
3天 | 2015年09月25日 | 2015年09月27日 |
| 26 | 竣工验收 |
3天 | 2015年10月08日 | 2015年10月10日 |
| 27 | 竣工清理 |
2天 | 2015年10月08日 | 2015年10月09日 |
| 28 | 竣工验收 |
1天 | 2015年10月10日 | 2015年10月10日 |
