印尼FAJAR燃煤电站倒送厂用电| 文件编号 | 15865 | 工期 | 171天 | 开始时间 | 2016-08-18 | 结束时间 | 2017-02-04 |
| 任务数 | 30K | 整理日期 | 2019/5/17 | 下载次数 | 4037次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

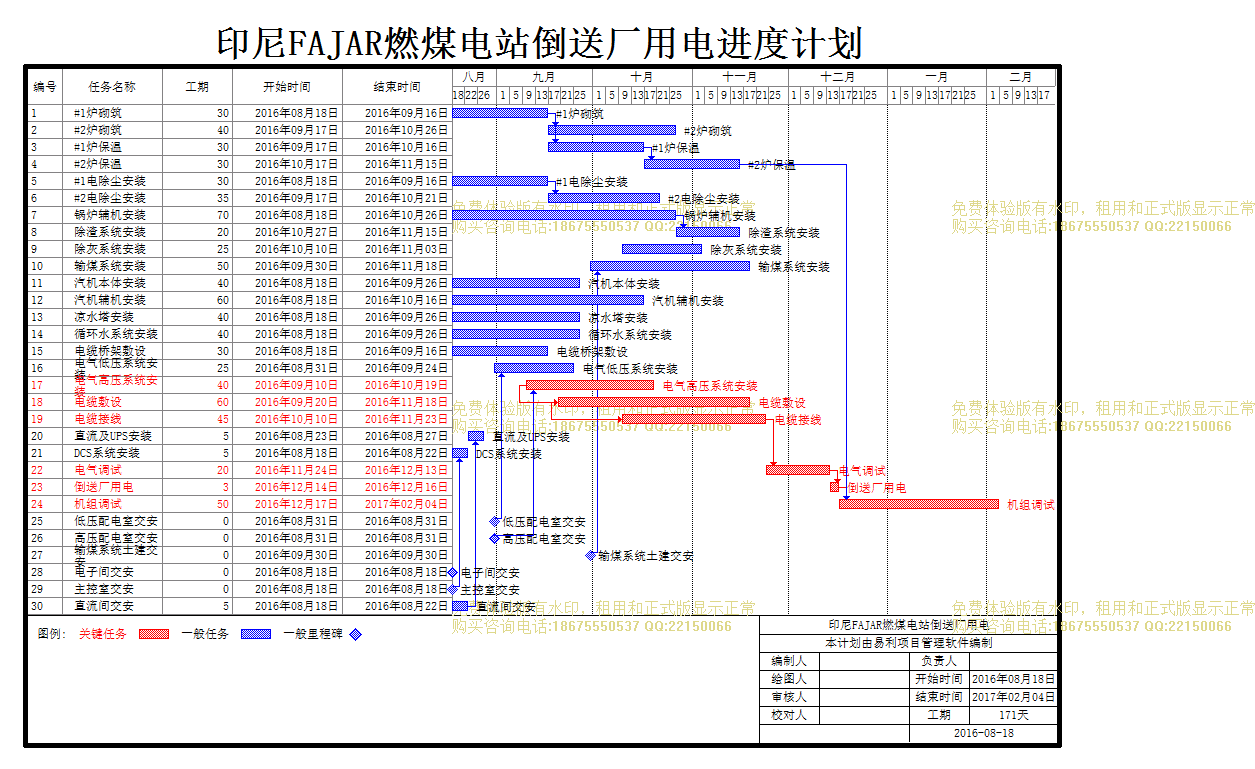

| 印尼FAJAR燃煤电站倒送厂用电 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | #1炉砌筑 |
30天 | 2016年08月18日 | 2016年09月16日 | ||
| 2 | #2炉砌筑 |
40天 | 2016年09月17日 | 2016年10月26日 | 1 | |
| 3 | #1炉保温 |
30天 | 2016年09月17日 | 2016年10月16日 | 1 | |
| 4 | #2炉保温 |
30天 | 2016年10月17日 | 2016年11月15日 | 3 | |
| 5 | #1电除尘安装 |
30天 | 2016年08月18日 | 2016年09月16日 | ||
| 6 | #2电除尘安装 |
35天 | 2016年09月17日 | 2016年10月21日 | 5 | |
| 7 | 锅炉辅机安装 |
70天 | 2016年08月18日 | 2016年10月26日 | ||
| 8 | 除渣系统安装 |
20天 | 2016年10月27日 | 2016年11月15日 | 7 | |
| 9 | 除灰系统安装 |
25天 | 2016年10月10日 | 2016年11月03日 | ||
| 10 | 输煤系统安装 |
50天 | 2016年09月30日 | 2016年11月18日 | 27 | |
| 11 | 汽机本体安装 |
40天 | 2016年08月18日 | 2016年09月26日 | ||
| 12 | 汽机辅机安装 |
60天 | 2016年08月18日 | 2016年10月16日 | ||
| 13 | 凉水塔安装 |
40天 | 2016年08月18日 | 2016年09月26日 | ||
| 14 | 循环水系统安装 |
40天 | 2016年08月18日 | 2016年09月26日 | ||
| 15 | 电缆桥架敷设 |
30天 | 2016年08月18日 | 2016年09月16日 | ||
| 16 | 电气低压系统安装 |
25天 | 2016年08月31日 | 2016年09月24日 | 25 | |
| 17 | 电气高压系统安装 |
40天 | 2016年09月10日 | 2016年10月19日 | 26 | |
| 18 | 电缆敷设 |
60天 | 2016年09月20日 | 2016年11月18日 | 17[SS+10] | |
| 19 | 电缆接线 |
45天 | 2016年10月10日 | 2016年11月23日 | 18[SS+20] | |
| 20 | 直流及UPS安装 |
5天 | 2016年08月23日 | 2016年08月27日 | 30 | |
| 21 | DCS系统安装 |
5天 | 2016年08月18日 | 2016年08月22日 | 29 | |
| 22 | 电气调试 |
20天 | 2016年11月24日 | 2016年12月13日 | 19 | |
| 23 | 倒送厂用电 |
3天 | 2016年12月14日 | 2016年12月16日 | 22 | |
| 24 | 机组调试 |
50天 | 2016年12月17日 | 2017年02月04日 | 4,23 | |
| 25 | 低压配电室交安 |
0天 | 2016年08月31日 | 2016年08月31日 | ||
| 26 | 高压配电室交安 |
0天 | 2016年08月31日 | 2016年08月31日 | ||
| 27 | 输煤系统土建交安 |
0天 | 2016年09月30日 | 2016年09月30日 | ||
| 28 | 电子间交安 |
0天 | 2016年08月18日 | 2016年08月18日 | ||
| 29 | 主控室交安 |
0天 | 2016年08月18日 | 2016年08月18日 | ||
| 30 | 直流间交安 |
5天 | 2016年08月18日 | 2016年08月22日 |
