黟县公共卫生服务业务用房工程| 文件编号 | 16023 | 工期 | 88天 | 开始时间 | 2014-05-19 | 结束时间 | 2014-08-14 |
| 任务数 | 52K | 整理日期 | 2019/5/17 | 下载次数 | 4058次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

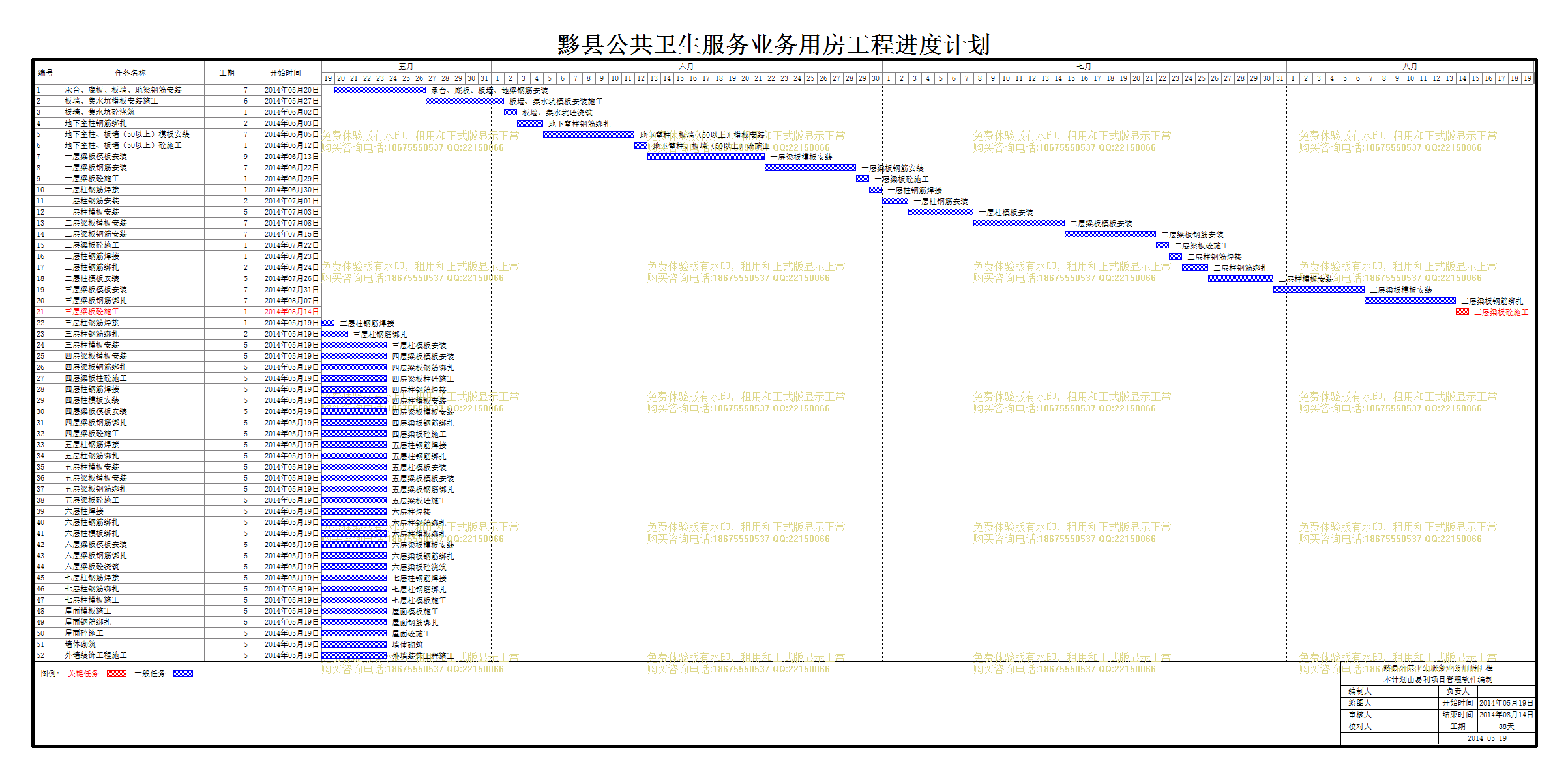

| 黟县公共卫生服务业务用房工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 承台、底板、板墙、地梁钢筋安装 |
7天 | 2014年05月20日 | 2014年05月26日 |
| 2 | 板墙、集水坑模板安装施工 |
6天 | 2014年05月27日 | 2014年06月01日 |
| 3 | 板墙、集水坑砼浇筑 |
1天 | 2014年06月02日 | 2014年06月02日 |
| 4 | 地下室柱钢筋绑扎 |
2天 | 2014年06月03日 | 2014年06月04日 |
| 5 | 地下室柱、板墙(50以上)模板安装 |
7天 | 2014年06月05日 | 2014年06月11日 |
| 6 | 地下室柱、板墙(50以上)砼施工 |
1天 | 2014年06月12日 | 2014年06月12日 |
| 7 | 一层梁板模板安装 |
9天 | 2014年06月13日 | 2014年06月21日 |
| 8 | 一层梁板钢筋安装 |
7天 | 2014年06月22日 | 2014年06月28日 |
| 9 | 一层梁板砼施工 |
1天 | 2014年06月29日 | 2014年06月29日 |
| 10 | 一层柱钢筋焊接 |
1天 | 2014年06月30日 | 2014年06月30日 |
| 11 | 一层柱钢筋安装 |
2天 | 2014年07月01日 | 2014年07月02日 |
| 12 | 一层柱模板安装 |
5天 | 2014年07月03日 | 2014年07月07日 |
| 13 | 二层梁板模板安装 |
7天 | 2014年07月08日 | 2014年07月14日 |
| 14 | 二层梁板钢筋安装 |
7天 | 2014年07月15日 | 2014年07月21日 |
| 15 | 二层梁板砼施工 |
1天 | 2014年07月22日 | 2014年07月22日 |
| 16 | 二层柱钢筋焊接 |
1天 | 2014年07月23日 | 2014年07月23日 |
| 17 | 二层柱钢筋绑扎 |
2天 | 2014年07月24日 | 2014年07月25日 |
| 18 | 二层柱模板安装 |
5天 | 2014年07月26日 | 2014年07月30日 |
| 19 | 三层梁板模板安装 |
7天 | 2014年07月31日 | 2014年08月06日 |
| 20 | 三层梁板钢筋绑扎 |
7天 | 2014年08月07日 | 2014年08月13日 |
| 21 | 三层梁板砼施工 |
1天 | 2014年08月14日 | 2014年08月14日 |
| 22 | 三层柱钢筋焊接 |
1天 | 2014年05月19日 | 2014年05月19日 |
| 23 | 三层柱钢筋绑扎 |
2天 | 2014年05月19日 | 2014年05月20日 |
| 24 | 三层柱模板安装 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 25 | 四层梁板模板安装 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 26 | 四层梁板钢筋绑扎 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 27 | 四层梁板柱砼施工 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 28 | 四层柱钢筋焊接 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 29 | 四层柱模板安装 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 30 | 四层梁板模板安装 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 31 | 四层梁板钢筋绑扎 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 32 | 四层梁板砼施工 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 33 | 五层柱钢筋焊接 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 34 | 五层柱钢筋绑扎 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 35 | 五层柱模板安装 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 36 | 五层梁板模板安装 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 37 | 五层梁板钢筋绑扎 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 38 | 五层梁板砼施工 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 39 | 六层柱焊接 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 40 | 六层柱钢筋绑扎 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 41 | 六层柱模板绑扎 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 42 | 六层梁板模板安装 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 43 | 六层梁板钢筋绑扎 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 44 | 六层梁板砼浇筑 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 45 | 七层柱钢筋焊接 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 46 | 七层柱钢筋绑扎 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 47 | 七层柱模板施工 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 48 | 屋面模板施工 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 49 | 屋面钢筋绑扎 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 50 | 屋面砼施工 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 51 | 墙体砌筑 |
5天 | 2014年05月19日 | 2014年05月23日 |
| 52 | 外墙装饰工程施工 |
5天 | 2014年05月19日 | 2014年05月23日 |
