 印尼项目

印尼项目

文件编号 16129 工期 649天 开始时间 2014-11-01 结束时间 2016-08-10
任务数 58K 整理日期 2019/5/17 下载次数 4048
下载地址 计划文件点击下载(登录后才可以下载)

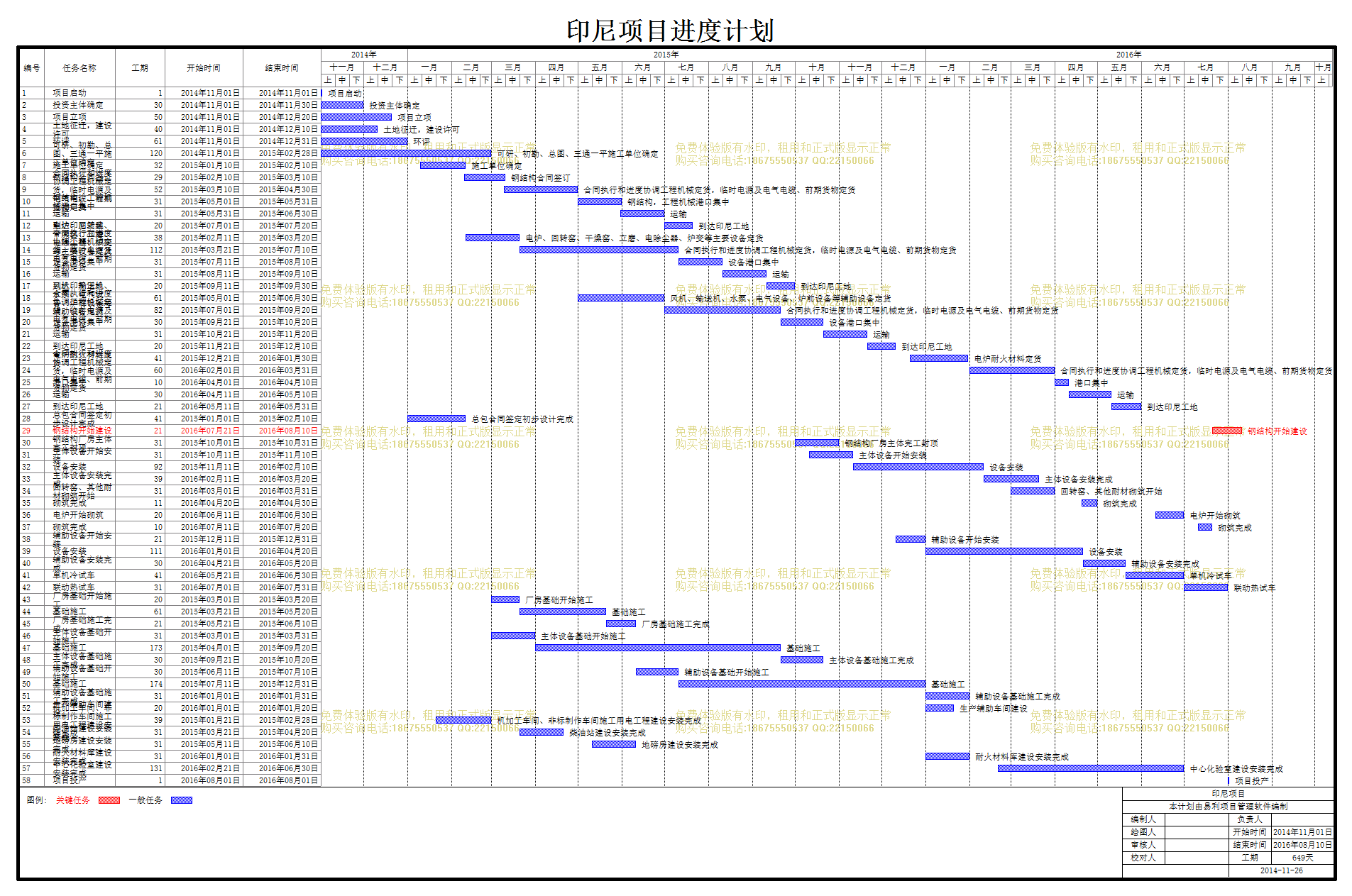

计划内容
印尼项目

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
项目启动
1天 2014年11月01日 2014年11月01日
2
投资主体确定
30天 2014年11月01日 2014年11月30日
3
项目立项
50天 2014年11月01日 2014年12月20日
4
土地征迁,建设许可
40天 2014年11月01日 2014年12月10日
5
环评
61天 2014年11月01日 2014年12月31日
6
可研、初勘、总图、三通一平施工单位确定
120天 2014年11月01日 2015年02月28日
7
施工单位确定
32天 2015年01月10日 2015年02月10日
8
钢结构合同签订
29天 2015年02月10日 2015年03月10日
9
合同执行和进度协调工程机械定货,临时电源及电气电缆、前期货物定货
52天 2015年03月10日 2015年04月30日
10
钢结构,工程机械港口集中
31天 2015年05月01日 2015年05月31日
11
运输
31天 2015年05月31日 2015年06月30日
12
到达印尼工地
20天 2015年07月01日 2015年07月20日
13
电炉、回转窑、干燥窑、立磨、电除尘器、炉变等主要设备定货
38天 2015年02月11日 2015年03月20日
14
合同执行和进度协调工程机械定货,临时电源及电气电缆、前期货物定货
112天 2015年03月21日 2015年07月10日
15
设备港口集中
31天 2015年07月11日 2015年08月10日
16
运输
31天 2015年08月11日 2015年09月10日
17
到达印尼工地
20天 2015年09月11日 2015年09月30日
18
风机、输送机、水泵、电气设备、炉前设备等辅助设备定货
61天 2015年05月01日 2015年06月30日
19
合同执行和进度协调工程机械定货,临时电源及电气电缆、前期货物定货
82天 2015年07月01日 2015年09月20日
20
设备港口集中
30天 2015年09月21日 2015年10月20日
21
运输
31天 2015年10月21日 2015年11月20日
22
到达印尼工地
20天 2015年11月21日 2015年12月10日
23
电炉耐火材料定货
41天 2015年12月21日 2016年01月30日
24
合同执行和进度协调工程机械定货,临时电源及电气电缆、前期货物定货
60天 2016年02月01日 2016年03月31日
25
港口集中
10天 2016年04月01日 2016年04月10日
26
运输
30天 2016年04月11日 2016年05月10日
27
到达印尼工地
21天 2016年05月11日 2016年05月31日
28
总包合同签定初步设计完成
41天 2015年01月01日 2015年02月10日
29
钢结构开始建设
21天 2016年07月21日 2016年08月10日
30
钢结构厂房主体完工封顶
31天 2015年10月01日 2015年10月31日
31
主体设备开始安装
31天 2015年10月11日 2015年11月10日
32
设备安装
92天 2015年11月11日 2016年02月10日
33
主体设备安装完成
39天 2016年02月11日 2016年03月20日
34
回转窑、其他耐材砌筑开始
31天 2016年03月01日 2016年03月31日
35
砌筑完成
11天 2016年04月20日 2016年04月30日
36
电炉开始砌筑
20天 2016年06月11日 2016年06月30日
37
砌筑完成
10天 2016年07月11日 2016年07月20日
38
辅助设备开始安装
21天 2015年12月11日 2015年12月31日
39
设备安装
111天 2016年01月01日 2016年04月20日
40
辅助设备安装完成
30天 2016年04月21日 2016年05月20日
41
单机冷试车
41天 2016年05月21日 2016年06月30日
42
联动热试车
31天 2016年07月01日 2016年07月31日
43
厂房基础开始施工
20天 2015年03月01日 2015年03月20日
44
基础施工
61天 2015年03月21日 2015年05月20日
45
厂房基础施工完成
21天 2015年05月21日 2015年06月10日
46
主体设备基础开始施工
31天 2015年03月01日 2015年03月31日
47
基础施工
173天 2015年04月01日 2015年09月20日
48
主体设备基础施工完成
30天 2015年09月21日 2015年10月20日
49
辅助设备基础开始施工
30天 2015年06月11日 2015年07月10日
50
基础施工
174天 2015年07月11日 2015年12月31日
51
辅助设备基础施工完成
31天 2016年01月01日 2016年01月31日
52
生产辅助车间建设
20天 2016年01月01日 2016年01月20日
53
机加工车间、非标制作车间施工用电工程建设安装完成
39天 2015年01月21日 2015年02月28日
54
柴油站建设安装完成
31天 2015年03月21日 2015年04月20日
55
地磅房建设安装完成
31天 2015年05月11日 2015年06月10日
56
耐火材料库建设安装完成
31天 2016年01月01日 2016年01月31日
57
中心化验室建设安装完成
131天 2016年02月21日 2016年06月30日
58
项目投产
1天 2016年08月01日 2016年08月01日
