 三门峡元宝山上渠风电场220千伏输变电工程(线路)

三门峡元宝山上渠风电场220千伏输变电工程(线路)

文件编号 16159 工期 209天 开始时间 2014-08-01 结束时间 2015-02-25
任务数 20K 整理日期 2019/5/17 下载次数 4050
下载地址 计划文件点击下载(登录后才可以下载)

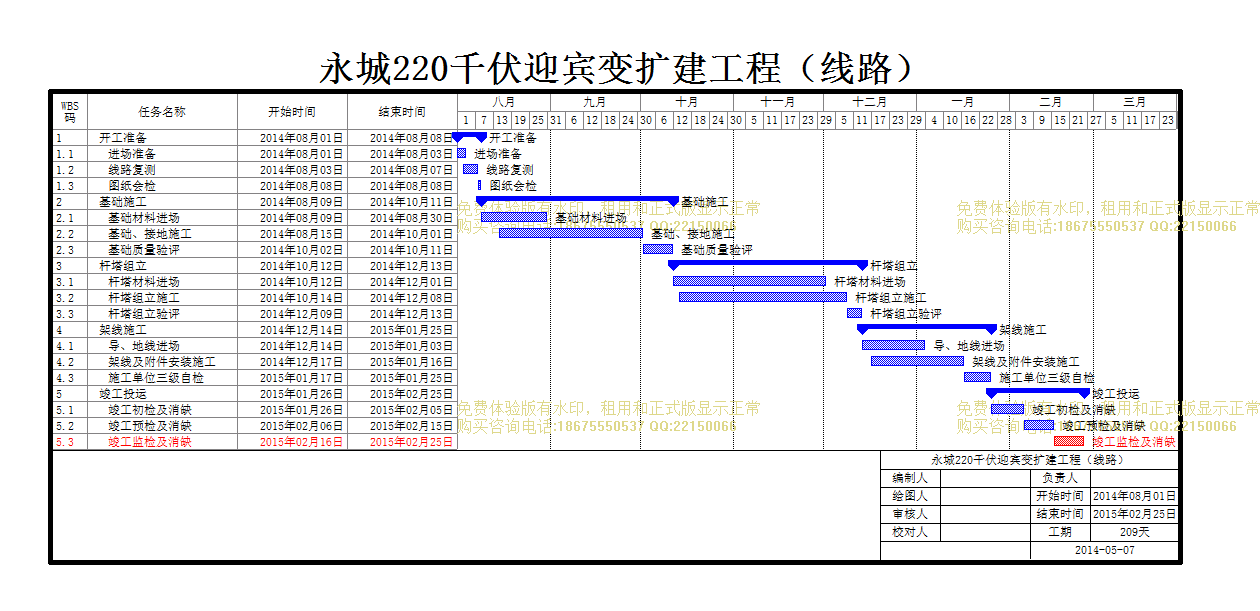

计划内容
三门峡元宝山上渠风电场220千伏输变电工程(线路)

WBS码

任务名称

开始时间

结束时间

1
开工准备
2014年08月01日 2014年08月08日
1.1
进场准备
2014年08月01日 2014年08月03日
1.2
线路复测
2014年08月03日 2014年08月07日
1.3
图纸会检
2014年08月08日 2014年08月08日
2
基础施工
2014年08月09日 2014年10月11日
2.1
基础材料进场
2014年08月09日 2014年08月30日
2.2
基础、接地施工
2014年08月15日 2014年10月01日
2.3
基础质量验评
2014年10月02日 2014年10月11日
3
杆塔组立
2014年10月12日 2014年12月13日
3.1
杆塔材料进场
2014年10月12日 2014年12月01日
3.2
杆塔组立施工
2014年10月14日 2014年12月08日
3.3
杆塔组立验评
2014年12月09日 2014年12月13日
4
架线施工
2014年12月14日 2015年01月25日
4.1
导、地线进场
2014年12月14日 2015年01月03日
4.2
架线及附件安装施工
2014年12月17日 2015年01月16日
4.3
施工单位三级自检
2015年01月17日 2015年01月25日
5
竣工投运
2015年01月26日 2015年02月25日
5.1
竣工初检及消缺
2015年01月26日 2015年02月05日
5.2
竣工预检及消缺
2015年02月06日 2015年02月15日
5.3
竣工监检及消缺
2015年02月16日 2015年02月25日
