迎霞路(宁州路-西城小学)道路新建工程一标段(K0+048.018~K1+220)进度计划| 文件编号 | 16289 | 工期 | 365天 | 开始时间 | 2016-09-05 | 结束时间 | 2017-09-04 |
| 任务数 | 24K | 整理日期 | 2019/5/17 | 下载次数 | 4079次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

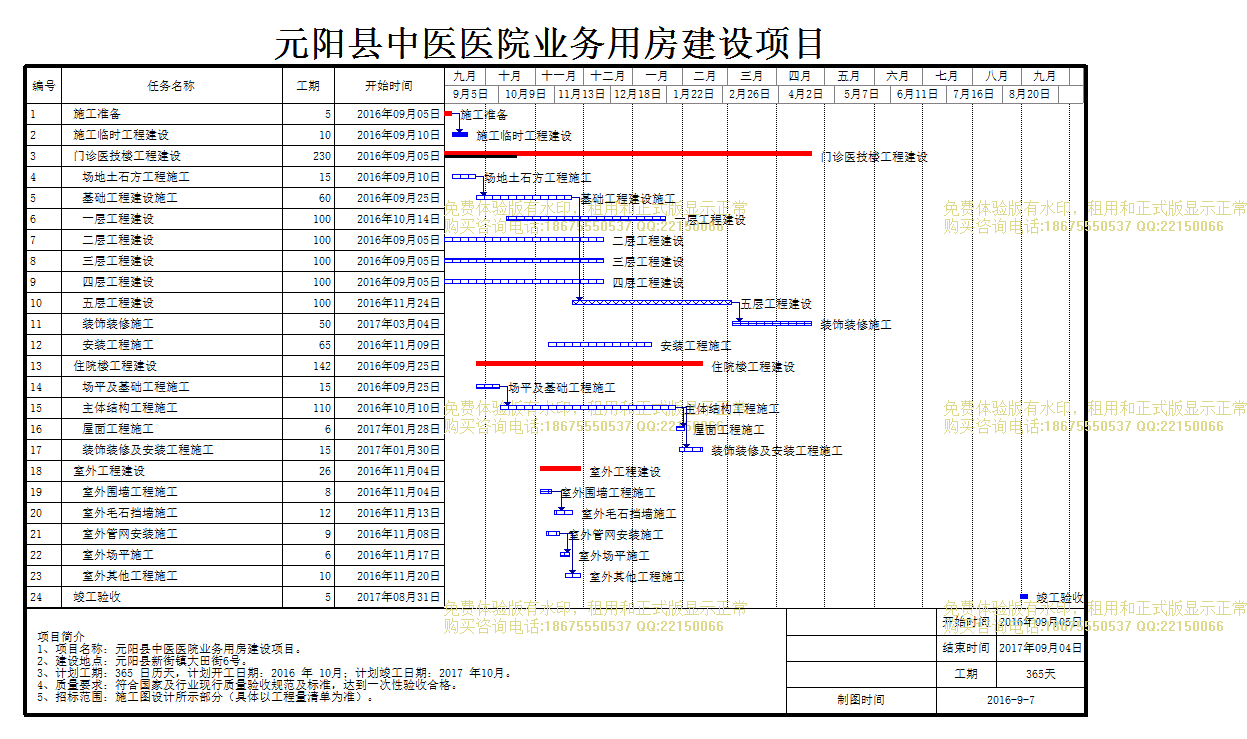

| 迎霞路(宁州路-西城小学)道路新建工程一标段(K0+048.018~K1+220)进度计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 施工准备 |
5天 | 2016年09月05日 | 2016年09月09日 |
| 2 | 施工临时工程建设 |
10天 | 2016年09月10日 | 2016年09月20日 |
| 3 | 门诊医技楼工程建设 |
230天 | 2016年09月05日 | 2017年04月23日 |
| 4 | 场地土石方工程施工 |
15天 | 2016年09月10日 | 2016年09月24日 |
| 5 | 基础工程建设施工 |
60天 | 2016年09月25日 | 2016年11月23日 |
| 6 | 一层工程建设 |
100天 | 2016年10月14日 | 2017年01月21日 |
| 7 | 二层工程建设 |
100天 | 2016年09月05日 | 2016年12月13日 |
| 8 | 三层工程建设 |
100天 | 2016年09月05日 | 2016年12月13日 |
| 9 | 四层工程建设 |
100天 | 2016年09月05日 | 2016年12月13日 |
| 10 | 五层工程建设 |
100天 | 2016年11月24日 | 2017年03月04日 |
| 11 | 装饰装修施工 |
50天 | 2017年03月04日 | 2017年04月23日 |
| 12 | 安装工程施工 |
65天 | 2016年11月09日 | 2017年01月12日 |
| 13 | 住院楼工程建设 |
142天 | 2016年09月25日 | 2017年02月14日 |
| 14 | 场平及基础工程施工 |
15天 | 2016年09月25日 | 2016年10月09日 |
| 15 | 主体结构工程施工 |
110天 | 2016年10月10日 | 2017年01月28日 |
| 16 | 屋面工程施工 |
6天 | 2017年01月28日 | 2017年02月03日 |
| 17 | 装饰装修及安装工程施工 |
15天 | 2017年01月30日 | 2017年02月14日 |
| 18 | 室外工程建设 |
26天 | 2016年11月04日 | 2016年11月30日 |
| 19 | 室外围墙工程施工 |
8天 | 2016年11月04日 | 2016年11月11日 |
| 20 | 室外毛石挡墙施工 |
12天 | 2016年11月13日 | 2016年11月25日 |
| 21 | 室外管网安装施工 |
9天 | 2016年11月08日 | 2016年11月16日 |
| 22 | 室外场平施工 |
6天 | 2016年11月17日 | 2016年11月22日 |
| 23 | 室外其他工程施工 |
10天 | 2016年11月20日 | 2016年11月30日 |
| 24 | 竣工验收 |
5天 | 2017年08月31日 | 2017年09月04日 |
