中洲滨海华府一期A、B、C、D栋地下-1~-4F大堂及标准层电梯厅、公共走道精装修工程| 文件编号 | 16926 | 工期 | 152天 | 开始时间 | 2018-03-01 | 结束时间 | 2018-07-30 |
| 任务数 | 90K | 整理日期 | 2019/5/17 | 下载次数 | 4129次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

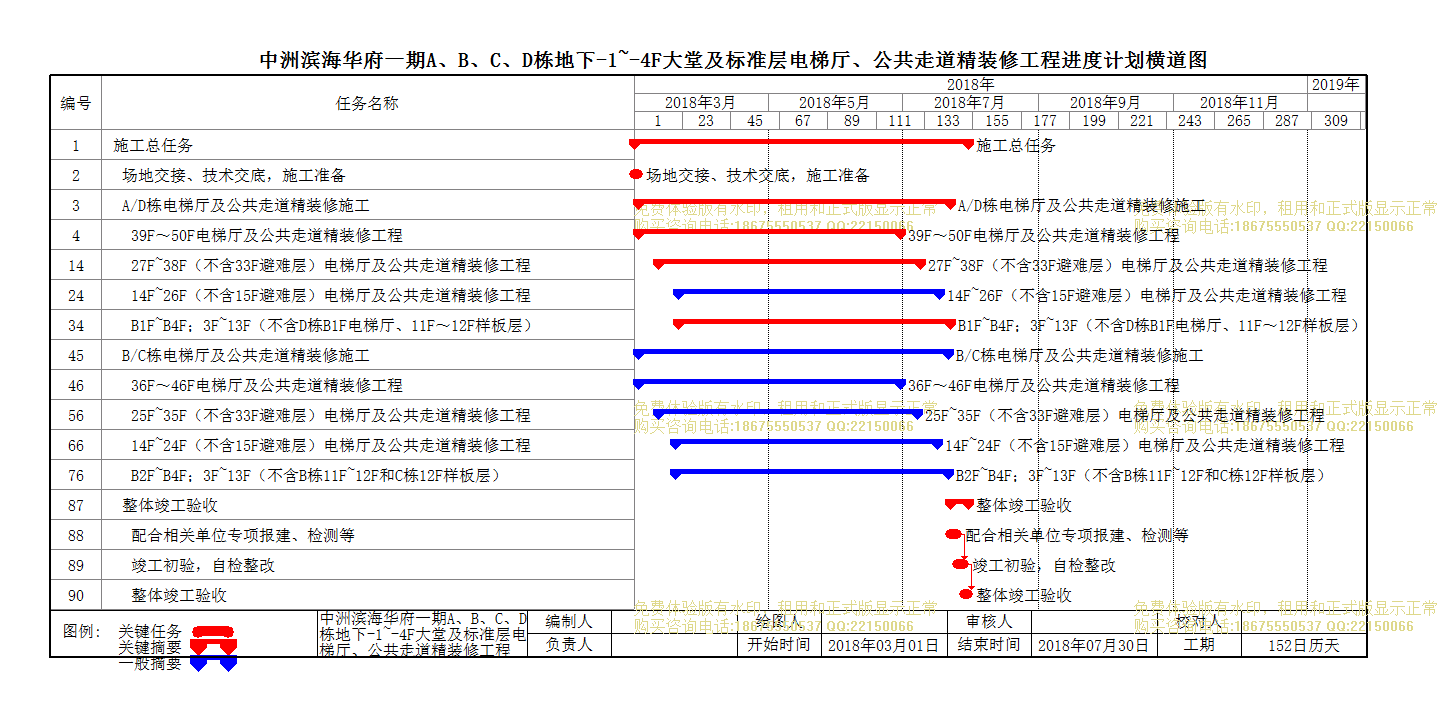

| 中洲滨海华府一期A、B、C、D栋地下-1~-4F大堂及标准层电梯厅、公共走道精装修工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 施工总任务 |
152天 | 2018年03月01日 | 2018年07月30日 |
| 2 | 场地交接、技术交底,施工准备 |
2天 | 2018年03月01日 | 2018年03月02日 |
| 3 | A/D栋电梯厅及公共走道精装修施工 |
142天 | 2018年03月03日 | 2018年07月22日 |
| 4 | 39F~50F电梯厅及公共走道精装修工程 |
119天 | 2018年03月03日 | 2018年06月29日 |
| 5 | 测量放线;新建零星等项目施工 |
9天 | 2018年03月03日 | 2018年03月11日 |
| 6 | 强弱电气管线敷设;吊顶龙骨造型安装 |
30天 | 2018年03月12日 | 2018年04月10日 |
| 7 | 吊顶龙骨造型安装,墙地面湿作业施工 |
30天 | 2018年04月11日 | 2018年05月10日 |
| 8 | 墙面龙骨安装,门套安装;配合相关单位开孔、收边收口 |
26天 | 2018年05月11日 | 2018年06月05日 |
| 9 | 吊顶饰面板安装;天棚上设备安装 |
25天 | 2018年04月11日 | 2018年05月05日 |
| 10 | 墙柱面饰面板安装;其他零星施工 |
24天 | 2018年05月06日 | 2018年05月29日 |
| 11 | 地面铺设施工;漆饰涂刷施工 |
22天 | 2018年06月06日 | 2018年06月27日 |
| 12 | 开关、插座、灯具安装 |
14天 | 2018年05月30日 | 2018年06月12日 |
| 13 | 自检自改;卫生清理 |
2天 | 2018年06月28日 | 2018年06月29日 |
| 14 | 27F~38F(不含33F避难层)电梯厅及公共走道精装修工程 |
119天 | 2018年03月12日 | 2018年07月08日 |
| 15 | 测量放线;新建零星等项目施工 |
9天 | 2018年03月12日 | 2018年03月20日 |
| 16 | 强弱电气管线敷设;吊顶龙骨造型安装 |
30天 | 2018年03月21日 | 2018年04月19日 |
| 17 | 吊顶龙骨造型安装,墙地面湿作业施工 |
30天 | 2018年04月20日 | 2018年05月19日 |
| 18 | 墙面龙骨安装,门套安装;配合相关单位开孔、收边收口 |
26天 | 2018年05月20日 | 2018年06月14日 |
| 19 | 吊顶饰面板安装;天棚上设备安装 |
25天 | 2018年04月20日 | 2018年05月14日 |
| 20 | 墙柱面饰面板安装;其他零星施工 |
24天 | 2018年05月15日 | 2018年06月07日 |
| 21 | 地面铺设施工;漆饰涂刷施工 |
22天 | 2018年06月15日 | 2018年07月06日 |
| 22 | 开关、插座、灯具安装 |
14天 | 2018年06月08日 | 2018年06月21日 |
| 23 | 自检自改;卫生清理 |
2天 | 2018年07月07日 | 2018年07月08日 |
| 24 | 14F~26F(不含15F避难层)电梯厅及公共走道精装修工程 |
119天 | 2018年03月21日 | 2018年07月17日 |
| 25 | 测量放线;新建零星等项目施工 |
9天 | 2018年03月21日 | 2018年03月29日 |
| 26 | 强弱电气管线敷设;吊顶龙骨造型安装 |
32天 | 2018年03月30日 | 2018年04月30日 |
| 27 | 吊顶龙骨造型安装,墙地面湿作业施工 |
29天 | 2018年05月01日 | 2018年05月29日 |
| 28 | 墙面龙骨安装,门套安装;配合相关单位开孔、收边收口 |
25天 | 2018年05月30日 | 2018年06月23日 |
| 29 | 吊顶饰面板安装;天棚上设备安装 |
25天 | 2018年05月01日 | 2018年05月25日 |
| 30 | 墙柱面饰面板安装;其他零星施工 |
24天 | 2018年05月26日 | 2018年06月18日 |
| 31 | 地面铺设施工;漆饰涂刷施工 |
22天 | 2018年06月24日 | 2018年07月15日 |
| 32 | 开关、插座、灯具安装 |
14天 | 2018年06月19日 | 2018年07月02日 |
| 33 | 自检自改;卫生清理 |
2天 | 2018年07月16日 | 2018年07月17日 |
| 34 | B1F~B4F;3F~13F(不含D栋B1F电梯厅、11F~12F样板层) |
124天 | 2018年03月21日 | 2018年07月22日 |
| 35 | 测量放线;新建零星等项目施工 |
10天 | 2018年03月21日 | 2018年03月30日 |
| 36 | 强弱电气管线敷设;吊顶龙骨造型安装 |
30天 | 2018年03月31日 | 2018年04月29日 |
| 37 | 吊顶龙骨造型安装,墙地面湿作业施工 |
30天 | 2018年04月30日 | 2018年05月29日 |
| 38 | 墙面龙骨安装,门套安装;配合相关单位开孔、收边收口 |
28天 | 2018年05月30日 | 2018年06月26日 |
| 39 | 吊顶饰面板安装;天棚上设备安装 |
28天 | 2018年04月30日 | 2018年05月27日 |
| 40 | 墙柱面饰面板安装;其他零星施工 |
26天 | 2018年05月28日 | 2018年06月22日 |
| 41 | 地面铺设施工;漆饰涂刷施工 |
24天 | 2018年06月27日 | 2018年07月20日 |
| 42 | 开关、插座、灯具安装 |
13天 | 2018年06月23日 | 2018年07月05日 |
| 43 | 电梯轿厢施工 |
22天 | 2018年05月28日 | 2018年06月18日 |
| 44 | 自检自改;卫生清理 |
2天 | 2018年07月21日 | 2018年07月22日 |
| 45 | B/C栋电梯厅及公共走道精装修施工 |
141天 | 2018年03月03日 | 2018年07月21日 |
| 46 | 36F~46F电梯厅及公共走道精装修工程 |
119天 | 2018年03月03日 | 2018年06月29日 |
| 47 | 测量放线;土建拆改、新建、凿洞等项目施工 |
9天 | 2018年03月03日 | 2018年03月11日 |
| 48 | 强弱电气管线敷设;吊顶龙骨造型安装 |
30天 | 2018年03月12日 | 2018年04月10日 |
| 49 | 吊顶龙骨造型安装,墙地面湿作业施工 |
30天 | 2018年04月11日 | 2018年05月10日 |
| 50 | 墙面龙骨安装,门套安装;配合相关单位开孔、收边收口 |
26天 | 2018年05月11日 | 2018年06月05日 |
| 51 | 吊顶饰面板安装;天棚上设备安装 |
25天 | 2018年04月11日 | 2018年05月05日 |
| 52 | 墙柱面饰面板安装;其他零星施工 |
24天 | 2018年05月06日 | 2018年05月29日 |
| 53 | 地面铺设施工;漆饰涂刷施工 |
22天 | 2018年06月06日 | 2018年06月27日 |
| 54 | 开关、插座、灯具安装 |
14天 | 2018年05月30日 | 2018年06月12日 |
| 55 | 自检自改;卫生清理 |
2天 | 2018年06月28日 | 2018年06月29日 |
| 56 | 25F~35F(不含33F避难层)电梯厅及公共走道精装修工程 |
118天 | 2018年03月12日 | 2018年07月07日 |
| 57 | 测量放线;土建拆改、新建、凿洞等项目施工 |
8天 | 2018年03月12日 | 2018年03月19日 |
| 58 | 强弱电气管线敷设;吊顶龙骨造型安装 |
30天 | 2018年03月20日 | 2018年04月18日 |
| 59 | 吊顶龙骨造型安装,墙地面湿作业施工 |
30天 | 2018年04月19日 | 2018年05月18日 |
| 60 | 墙面龙骨安装,门套安装;配合相关单位开孔、收边收口 |
26天 | 2018年05月19日 | 2018年06月13日 |
| 61 | 吊顶饰面板安装;天棚上设备安装 |
25天 | 2018年04月19日 | 2018年05月13日 |
| 62 | 墙柱面饰面板安装;其他零星施工 |
24天 | 2018年05月14日 | 2018年06月06日 |
| 63 | 地面铺设施工;漆饰涂刷施工 |
22天 | 2018年06月14日 | 2018年07月05日 |
| 64 | 开关、插座、灯具安装 |
14天 | 2018年06月07日 | 2018年06月20日 |
| 65 | 自检自改;卫生清理 |
2天 | 2018年07月06日 | 2018年07月07日 |
| 66 | 14F~24F(不含15F避难层)电梯厅及公共走道精装修工程 |
119天 | 2018年03月20日 | 2018年07月16日 |
| 67 | 测量放线;土建拆改、新建、凿洞等项目施工 |
9天 | 2018年03月20日 | 2018年03月28日 |
| 68 | 强弱电气管线敷设;吊顶龙骨造型安装 |
32天 | 2018年03月29日 | 2018年04月29日 |
| 69 | 吊顶龙骨造型安装,墙地面湿作业施工 |
29天 | 2018年04月30日 | 2018年05月28日 |
| 70 | 墙面龙骨安装,门套安装;配合相关单位开孔、收边收口 |
25天 | 2018年05月29日 | 2018年06月22日 |
| 71 | 吊顶饰面板安装;天棚上设备安装 |
25天 | 2018年04月30日 | 2018年05月24日 |
| 72 | 墙柱面饰面板安装;其他零星施工 |
24天 | 2018年05月25日 | 2018年06月17日 |
| 73 | 地面铺设施工;漆饰涂刷施工 |
22天 | 2018年06月23日 | 2018年07月14日 |
| 74 | 开关、插座、灯具安装 |
14天 | 2018年06月18日 | 2018年07月01日 |
| 75 | 自检自改;卫生清理 |
2天 | 2018年07月15日 | 2018年07月16日 |
| 76 | B2F~B4F;3F~13F(不含B栋11F~12F和C栋12F样板层) |
124天 | 2018年03月20日 | 2018年07月21日 |
| 77 | 测量放线;土建拆改、新建、凿洞等项目施工 |
10天 | 2018年03月20日 | 2018年03月29日 |
| 78 | 强弱电气管线敷设;吊顶龙骨造型安装 |
30天 | 2018年03月30日 | 2018年04月28日 |
| 79 | 吊顶龙骨造型安装,墙地面湿作业施工 |
30天 | 2018年04月29日 | 2018年05月28日 |
| 80 | 墙面龙骨安装,门套安装;配合相关单位开孔、收边收口 |
28天 | 2018年05月29日 | 2018年06月25日 |
| 81 | 吊顶饰面板安装;天棚上设备安装 |
28天 | 2018年04月29日 | 2018年05月26日 |
| 82 | 墙柱面饰面板安装;其他零星施工 |
26天 | 2018年05月27日 | 2018年06月21日 |
| 83 | 地面铺设施工;漆饰涂刷施工 |
24天 | 2018年06月26日 | 2018年07月19日 |
| 84 | 开关、插座、灯具安装 |
13天 | 2018年06月22日 | 2018年07月04日 |
| 85 | 电梯轿厢施工 |
22天 | 2018年05月27日 | 2018年06月17日 |
| 86 | 自检自改;卫生清理 |
2天 | 2018年07月20日 | 2018年07月21日 |
| 87 | 整体竣工验收 |
8天 | 2018年07月23日 | 2018年07月30日 |
| 88 | 配合相关单位专项报建、检测等 |
3天 | 2018年07月23日 | 2018年07月25日 |
| 89 | 竣工初验,自检整改 |
3天 | 2018年07月26日 | 2018年07月28日 |
| 90 | 整体竣工验收 |
2天 | 2018年07月29日 | 2018年07月30日 |
